BIM (Building Information Modeling) é a plataforma de informação da construção. Veja o que é, dimensões 3D a 7D, e como aplicar em projetos.
BIM é a plataforma de informação da construção: um modelo digital que integra engenharia, cronograma e custo para planejar, simular e decidir antes de construir.
Resposta Direta: O BIM (Building Information Modeling), ou Modelagem da Informação da Construção, é a plataforma de informação que cria uma representação digital de um ativo ao longo do ciclo de vida. Mais que um modelo 3D, a metodologia integra engenharia, cronograma (4D) e custo (5D), permitindo compatibilização, simulação construtiva e decisão de gate com base em informação estruturada — essencial em projetos de capital.
Uma dúvida comum: BIM não é um software. É uma metodologia que combina processos, pessoas e tecnologia para gerir a informação de um ativo construído. O Revit, o ArchiCAD e o Navisworks são ferramentas que operacionalizam a metodologia — mas o valor está na informação governada, não no programa. A diferença é a mesma entre “desenhar” e “modelar com dados”: a metodologia agrega atributos (material, custo, prazo, fornecedor) ao objeto, e não apenas geometria.
O conceito nasceu nos anos 1970 com as pesquisas de Charles M. Eastman sobre a descrição digital de edificações; o termo se consolidou a partir dos anos 2000, com a difusão das plataformas que tornaram o modelo paramétrico uma prática de mercado.
A definição de referência (Autodesk, já adotada no Planejamento em Capital Projects): a metodologia é o processo holístico de criação e gerenciamento de informações para um recurso construído, baseado em um modelo inteligente e habilitado por plataforma em nuvem, integrando dados multidisciplinares para produzir uma representação digital do ativo em todo o seu ciclo de vida.
| Aspecto | CAD (desenho) | Modelo 3D (visual) | BIM (informação) |
|---|---|---|---|
| Unidade | Linhas, arcos, textos | Geometria tridimensional | Objetos paramétricos com atributos |
| Alteração | Atualizar cada vista manualmente | Re-renderizar | Vistas e tabelas atualizadas automaticamente |
| Dado agregado | Não | Apenas forma | Materiais, quantitativos, custos, cronograma, fornecedor, manutenção |
| Relações | Semântica ausente | Limitações | Interferência detectada; planilhas e quantitativos extraídos |
| Pergunta que responde | “Como desenhar?” | “Como visualizar?” | “Como construir, quanto custa e como operar?” |
Em resumo: a metodologia é a evolução do desenho para o objeto inteligente — a parede não é uma linha dupla; é um elemento com espessura, material, custo, fabricante, prazo e posição que conversa com o restante do modelo.

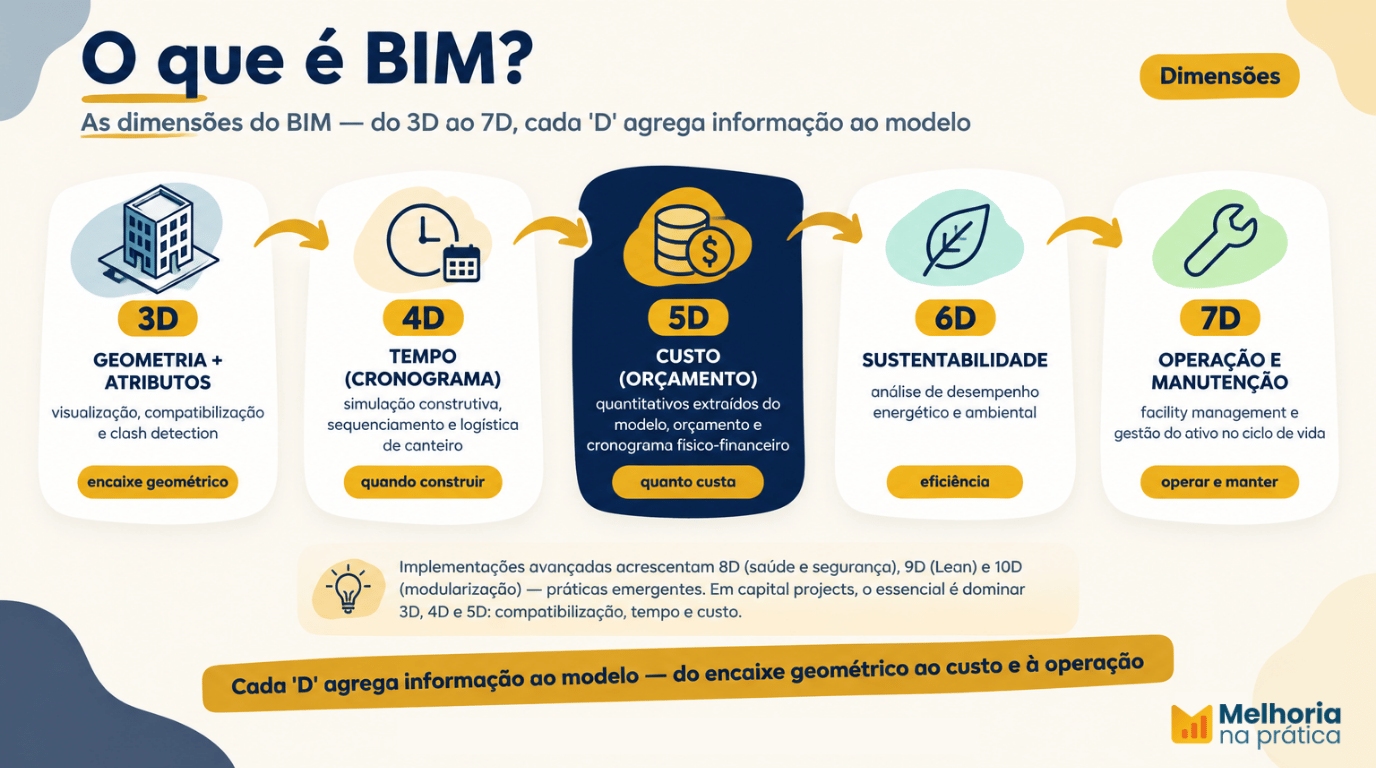

As dimensões (os “D”) descrevem o nível de informação agregada ao modelo:
| Dimensão | O que agrega | Uso principal |
|---|---|---|
| 3D | Geometria + atributos paramétricos | Visualização, compatibilização e clash detection |
| 4D | Tempo (cronograma) | Simulação construtiva, sequenciamento, logística de canteiro |
| 5D | Custo (quantitativos e orçamento) | Orçamento, cronograma físico-financeiro, controle do CAPEX |
| 6D | Sustentabilidade | Análise de desempenho energético e ambiental |
| 7D | Operação e manutenção | Facility management e gestão do ativo no ciclo de vida |
Nota: implementações avançadas acrescentam dimensões 8D (saúde e segurança), 9D (Lean) e 10D (modularização) — práticas emergentes, sem consenso universal. Em capital projects, o essencial é dominar 3D, 4D e 5D: compatibilização, tempo e custo.

A compatibilização identifica interferências entre disciplinas — elétrica, hidráulica, estrutural, mecânica — antes da obra. O clash 3D responde a uma pergunta simples: “os objetos se encaixam?”. O resultado direto é menos retrabalho, menos pleitos e menos surpresas no canteiro.
A dimensão 4D vincula o modelo ao cronograma: cada elemento deixa de representar só “o quê” e passa a representar “quando”. O clash 4D amplia a pergunta: “a construção cabe naquele espaço, naquele momento, naquela sequência?” — logística de canteiro, movimentação de equipamentos e interferências temporárias passam a ser simuladas (ferramentas como Synchro e Navisworks são referência).
A dimensão 5D agrega a dimensão de custo: os quantitativos são extraídos do modelo, vinculados a composições e transformados em cronograma físico-financeiro. O impacto em capital projects é direto — estimativa mais precisa por classe, base 5D auditável e orçamento que “anda” com o modelo.
O 5D depende de rotinas disciplinares: classificação e extração de quantitativos, adoção de regras de medição, vínculo dos quantitativos com as composições de custo e aprovação formal da linha de base 5D — condição para o orçamento “andar com o modelo” em vez de seguir por fora, em planilhas paralelas.
Exemplo resolvido (5D): uma estrutura com 1.200 m³ de concreto e 90 t de aço tem os quantitativos extraídos automaticamente do modelo, vinculados às composições de custo e distribuídos no cronograma físico-financeiro. Qualquer mudança de projeto atualiza custo e prazo em minutos — sem retrabalho de planilha.
Para que o modelo seja útil — e não só bonito —, quatro controles são necessários:
A ISO 19650 (partes 1, 2 e 3) é a norma internacional de gestão da informação , adotada no Brasil como NBR ISO 19650-1:2022, organiza papéis, protocolos e fluxos do CDE ao longo do ciclo de vida. Para capital projects, ela é o arcabouço que transforma o modelo em informação governada, não em arquivo. (ISO 19650-1:2018)

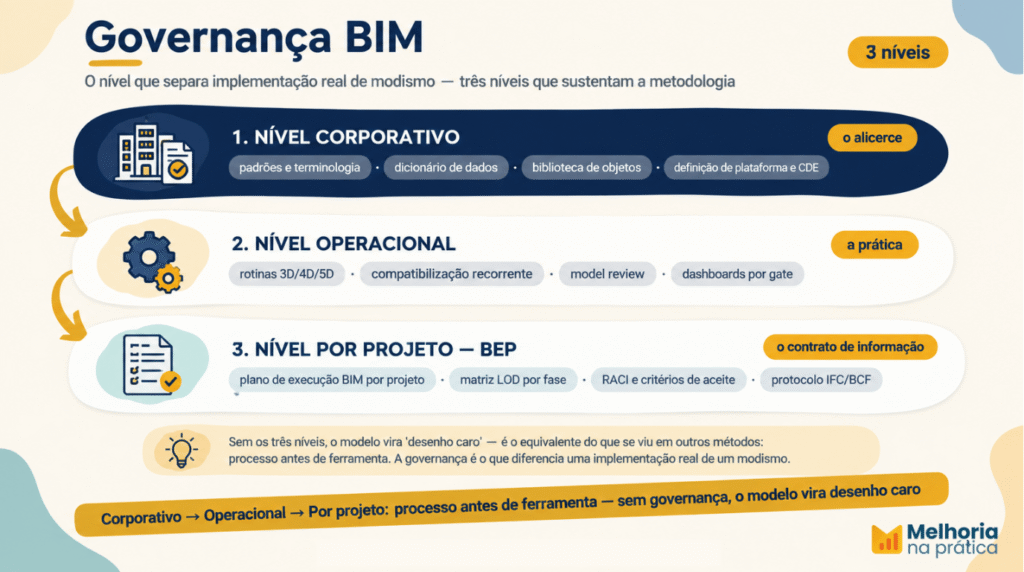

A metodologia só entrega resultado quando está apoiada em três níveis de governança:
| Nível | Escopo | Exemplos de decisão |
|---|---|---|
| 1 — Corporativo | Padrões, terminologia, plataformas | Dicionário de dados, biblioteca de objetos, definição de plataforma e CDE |
| 2 — Operacional | Rotinas 3D/4D/5D | Compatibilização recorrente, model review, dashboards por gate |
| 3 — Por projeto | BEP + RACI + matriz LOD | Entregáveis por fase, critérios de aceite do modelo, protocolo IFC/BCF |
Sem esses três níveis, o modelo vira “desenho caro”: é o equivalente do que se viu em outros métodos — processo antes de ferramenta. A governança é o que diferencia uma implementação real de um modismo. O dado que sustenta essa preocupação vem do British Facilities Board (BFB, 2024): apenas 19,6% dos profissionais do setor seguiam uma rotina com classificação comum e ferramentas de gestão de informação. Ou seja, mais de 80% ainda operam sem a padronização mínima que o método construtivo exige — sem governança, o modelo vira desenho caro.

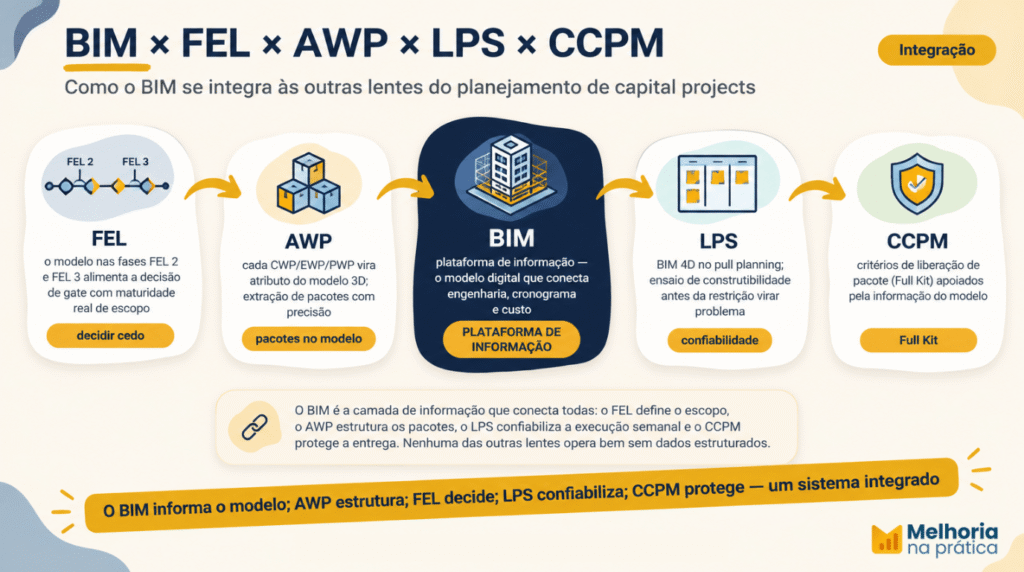

Em capital projects, a metodologia não é uma disciplina isolada — é a plataforma de informação que conecta as outras lentes de planejamento.
| Restrição dominante | Abordagem primária | Papel da plataforma de informação |
|---|---|---|
| Integração engenharia-construção | AWP | Pacotes (CWP/EWP/PWP) como atributos do modelo 3D |
| Confiabilidade do fluxo de trabalho | LPS | A dimensão 4D no pull planning; ensaio de construtibilidade |
| Incerteza de prazo e recursos | CCPM | Critérios de liberação de pacote (Full Kit) apoiados pelo modelo |
| Definição do escopo no front-end | FEL | Modelo nas fases FEL 2 e FEL 3; suporte à decisão de gate |
| Estrutura de custos e controle | EAP + EVM | Quantitativos, contas de controle, CBS e base 5D |
Nas fases FEL 2 (conceitual) e FEL 3 (básica/detalhada), o modelo alimenta a decisão de gate com maturidade real de escopo — a mesma lógica da curva custo de mudar × capacidade de influenciar do CAPEX. O BEP define o propósito do modelo em cada fase, evitando modelar demais cedo demais. Veja o guia de FEL.
A integração deixa de ser conceito quando cada CWP, EWP e PWP vira atributo do objeto 3D — cada peça modelada responde “a qual pacote pertence”. O modelo passa a responder, em minutos: “o que falta para liberar este pacote?” e “onde estão as interferências antes da obra?” — é a base da extração automática de pacotes no AWP.
A dimensão 4D no Last Planner System permite que interferências espaciais (uma tubulação cruzando uma viga) sejam identificadas antes de virarem restrição no campo — o modelo alimenta o look-ahead com a maturidade real de cada elemento.
Os elementos do modelo se vinculam à EAP e às contas de controle; quantitativos alimentam a CBS e o Gerenciamento de Valor Agregado (SV/CPI/SPI). Sem essa cadeia, o EVM mede ruído — o modelo dá a base física confiável para o controle.
A dimensão 5D apoia as classes de estimativa da AACE (Classe 5 a Classe 1) e a engenharia de valor no front-end — é a mesma lógica do case real de redução de 38% do CAPEX em projeto de mineração > R$ 1 bi (por revisão de traçado, aproveitamento de materiais e sequenciamento): decisão com informação estruturada no front-end. (CAPEX e estouros de projetos)

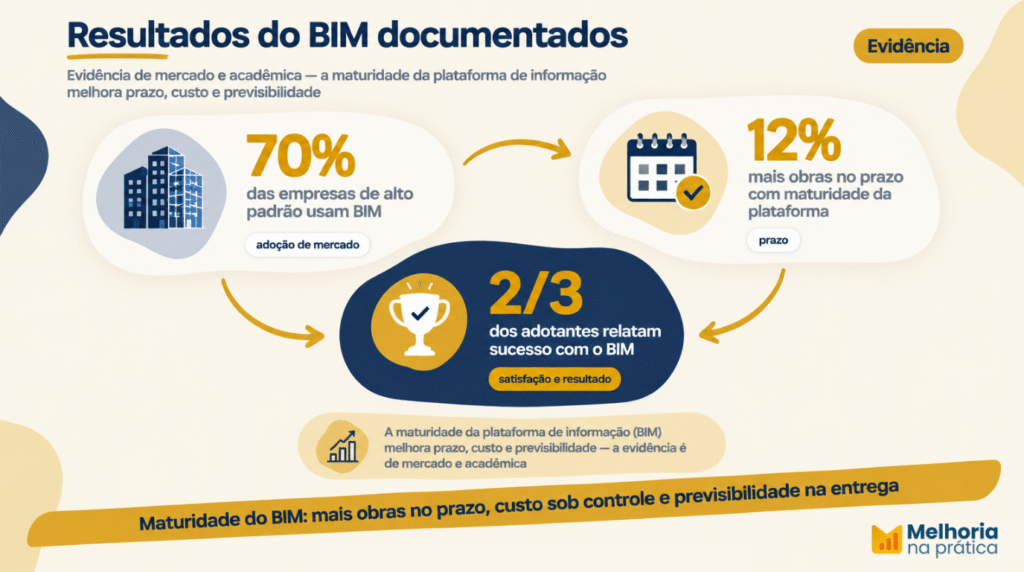

| Evidência | Dado | Fonte |
|---|---|---|
| Adoção no mercado | 70% das empresas de alto padrão já trabalham com a metodologia | Cenário Construtivo Brasileiro 2023 (Thórus Engenharia e Otus Engenharia, ABDI, BIM Fórum Brasil, ABRAMAT, ADRAINC) |
| Prazo | Empresas com maior maturidade entregam até 12% mais obras no prazo | Cenário Construtivo Brasileiro 2023 (Thórus Engenharia e Otus Engenharia, ABDI, BIM Fórum Brasil, ABRAMAT, ADRAINC) |
| Satisfação do adotante | Quase 2/3 dos que adotaram sentem sucesso | NBS National BIM Report 2019 (via Autodesk) |
| Planejamento | Integração 4D/5D melhora cronograma e custo em casos documentados | Nanterre 2 CESI (França) — Frontiers, 2022. |
| Revisão acadêmica | As dimensões 4D e 5D consolidados como técnicas de planejamento | Revisão sistemática Kalayarasan et al. (IJRASET, 2025) |

A literatura recente aponta cinco tendências reais na integração (sem hype):
O lastro dessa afirmação está na literatura recente: levantamento na base
Scopus identificou 751 documentos publicados na interseção entre IA e o método construtivo,
dos quais 213 dedicados especificamente à gestão do processo de projeto, com
crescimento exponencial das publicações a partir de 2015 (Salgado, 2025). O
campo de pesquisa está aberto — mas ainda concentrado em experimentos e
protótipos, não em rotina consolidada de escritório.

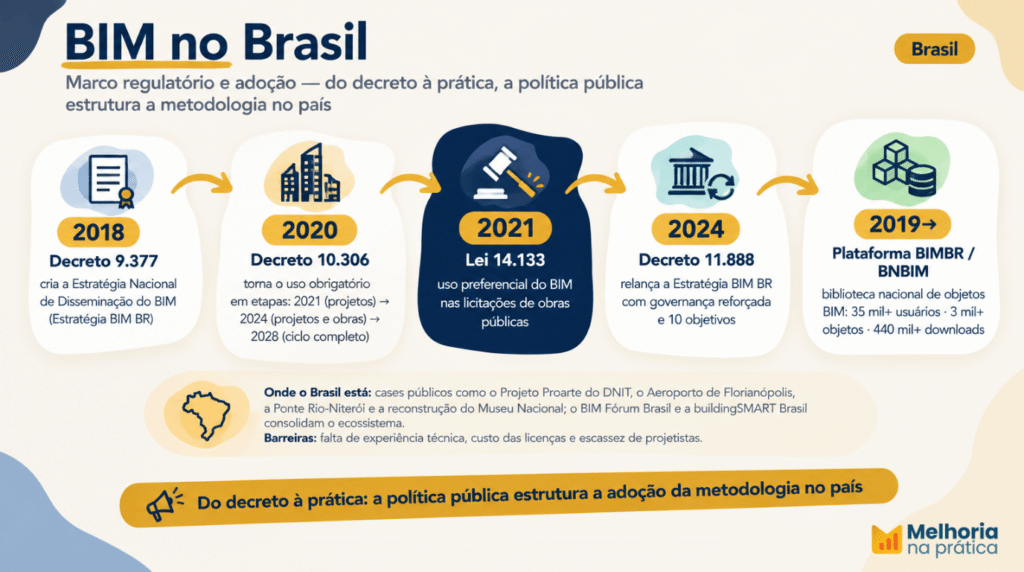

O Brasil estruturou a disseminação da metodologia por meio de política pública:
| Marco | Ano | Efeito |
|---|---|---|
| Decreto 9.377 | 2018 | Cria a Estratégia Nacional de Disseminação do método construtivo |
| Decreto 10.306 | 2020 | Torna o uso obrigatório em etapas: 2021 (projetos) → 2024 (projetos e obras) → 2028 (ciclo completo) |
| Lei 14.133 | 2021 | Uso preferencial do método nas licitações de obras públicas |
| Decreto 11.888 | 2024 | Relança a Estratégia do método para o Brasil com governança reforçada e 10 objetivos |
| Plataforma BIMBR / BNBIM | 2019 | Biblioteca Nacional de objetos automatizados: 35 mil+ usuários, 3 mil+ objetos, 440 mil+ downloads (ABDI) |
Onde o Brasil está: casos públicos relevantes — Projeto Proarte do DNIT, Aeroporto de Florianópolis, Ponte Rio-Niterói, reconstrução do Museu Nacional (via Sienge); o BIM Fórum Brasil e a buildingSMART Brasil consolidam o ecossistema. Barreiras ainda presentes: falta de experiência técnica, custo das licenças e escassez de projetistas (Cenário Construtivo, via Sienge).

| Ferramenta | Papel | Fase típica |
|---|---|---|
| Revit / ArchiCAD | Modelagem paramétrica (arquitetura, MEP, estrutura) | FEL 3 a detalhada |
| Navisworks | Coordenação, clash detection, revisão federada | Detalhada |
| Synchro | Simulação 4D e sequenciamento | FEL 3 a execução |
| Autodesk Construction Cloud (ACC/BIM 360) | CDE — ambiente comum de dados e revisão | FEL 3 a operação |
| Primavera P6 / MS Project | Cronograma integrado ao modelo 4D | FEL 3 a execução |
| Plataformas openBIM (IFC/BCF/IDS) | Interoperabilidade entre ferramentas | Todas |
| Procore | Gestão de obra com suporte ao modelo | Execução |
Veja o comparativo completo de softwares de gestão de projetos.
Regra de ouro: estabilize o processo antes de comprar mais software — a ferramenta serve ao método (ver lição do AWP).
BIM (Building Information Modeling), ou Modelagem da Informação da Construção, é a plataforma de informação que cria uma representação digital de um ativo ao longo do ciclo de vida — integrando geometria, atributos, cronograma (4D) e custo (5D).
É uma metodologia — um conjunto de processos, pessoas e tecnologia para gerir a informação de um ativo. O Revit, ArchiCAD e Navisworks são ferramentas que operacionalizam a metodologia; o valor está na informação governada, não no programa.
O CAD desenha linhas; o método cria objetos paramétricos com atributos — paredes com material, custo e prazo — cujas vistas e quantitativos se atualizam automaticamente. O método agrega informação ao desenho.
É a integração do modelo ao tempo/cronograma: cada elemento representa também “quando será construído”. Permite simulação construtiva, análise de sequenciamento e logística de canteiro.
É a integração da S: quantitativos extraídos do modelo, vinculados a composições e transformados em orçamento e cronograma físico-financeiro — base para o controle do CAPEX.
É o contrato de informação do projeto: define o que modelar, em qual LOD, para qual propósito e com quais entregáveis em cada gate — incluindo a resposta a “como especifico a engenharia para a gestão da construção?”.
LOD (Level of Development) é o nível de desenvolvimento do elemento — de LOD 100 (conceitual) a LOD 500 (as-built). Define quanto modelar em cada fase, evitando modelagem excessiva e cara.
É a norma internacional de gestão da informação com BIM (partes 1, 2 e 3), adotada no Brasil como
NBR ISO 19650-1:2022: organiza papéis, protocolos e o ambiente comum de dados (CDE) ao longo do ciclo de vida.
Para obras públicas federais, sim — progressivamente: projetos desde 2021 (Decreto 10.306), projetos e obras desde 2024 e ciclo completo até 2028. A Lei 14.133/2021 prevê uso preferencial nas licitações.
No AWP, os pacotes (CWP/EWP/PWP) viram atributos do modelo 3D, permitindo extração e liberação com precisão. No LPS, a dimensão 4D ensaia a construtibilidade no pull planning — interferências são identificadas antes de virarem restrição no campo.
A evidência é consistente: empresas com maior maturidade entregam até 12% mais obras no prazo (Cenário Construtivo) e a integração 4D/5D melhora cronograma e custo em casos documentados — combinada à engenharia de valor no front-end, a informação estruturada reduz estouro de CAPEX.
A plataforma de informação responde a uma pergunta que o desenho tradicional não responde: o projeto está pronto, compatibilizado e com custo e prazo conhecidos antes de a obra começar? Ao transformar o escopo em uma representação digital governada — com LOD, BEP, CDE e padrões abertos — a metodologia vira a plataforma de informação sobre a qual FEL, AWP, LPS e o controle de CAPEX operam.
Aprofunde no ecossistema de projetos do Melhoria na Prática. Para entender como o front-end define o escopo que o modelo alimenta, veja a Metodologia FEL (Front-End Loading); para dominar o arcabouço completo de planejamento e governança — classes AACE, DCMA 14 pontos e a integração das lentes —, leia o Planejamento em Capital Projects; se o desafio é estruturar o escopo em pacotes, aprofunde no AWP (Advanced Work Packaging); para elevar a confiabilidade da execução semanal, veja o Last Planner System (LPS); e, quando o tema for custo e estouro de investimento, percorra o guia de CAPEX e engenharia de valor no front-end. Todos convergem no pilar central — o guia completo de Gestão de Projetos.
