Guia de planejamento em capital projects com AACE, DCMA 14 pontos, AWP, LPS, CCPM e BIM. Dados do IPA, Panorama Brasil e governança.
O planejamento em capital projects exige mais que cronograma — exige governança, método e decisão com critério: Você está na reunião que decide se o projeto avança para a próxima fase. O cronograma apresentado parece detalhado e bem estruturado, mas o escopo da engenharia ainda tem lacunas importantes. A equipe garante que está tudo sob controle. A pressão por aprovar o avanço é grande. Você aprova ou pede mais tempo de maturação?
Essa cena se repete em capital projects no mundo inteiro. Paul Barshop, diretor do IPA (Independent Project Analysis) e autor de Capital Projects: What Every Executive Needs to Know to Avoid Costly Mistakes and Make Major Investments Pay Off (Wiley, 2016), analisou mais de 20.000 projetos para responder por que o desfecho costuma ser ruim. A conclusão: apenas 60% dos projetos de capital atingem todos os seus objetivos após a conclusão. O sucesso, segundo Barshop, “não é aleatório” — ele depende diretamente da qualidade do trabalho executado antes da construção começar.
No Brasil, o Panorama Gestão de Projetos Brasil 2026 — pesquisa com 1.265 respondentes de todos os setores — revela um quadro ainda mais desafiador: apenas 39,6% dos projetos são entregues dentro do prazo na maioria das vezes. No setor de engenharia, o índice cai para 31,2%. E 57,3% dos profissionais brasileiros não estão satisfeitos com o nível de maturidade em gestão de projetos de suas organizações. Além disso, destaca-se:
Esses números mostram que as barreiras são menos técnicas e mais estruturais. 85,4% dos profissionais já usam inteligência artificial na gestão de projetos — tecnologia não falta. O que falta é método, governança e disciplina de planejamento. É por isso que as referências discutidas neste artigo — AACE, DCMA, AWP, LPS, CCPM, BIM — são relevantes para o contexto local: elas fornecem exatamente o que falta, que é um arcabouço metodológico para decidir com base em dados, não em opinião.
O problema central não é técnico — é de enquadramento. A maioria das organizações trata planejamento e controle como atividade administrativa: registrar horas, medir avanço físico, atualizar cronograma. Em capital projects — empreendimentos de alto investimento, longa duração e incerteza técnica — essa visão é insuficiente.

A tese central deste artigo: planejamento e controle precisam ser reposicionados como função de governança e suporte à decisão, especialmente nos gates entre as fases de maturação do projeto.
Neste guia você vai aprender:
Antes de avançar para os referenciais técnicos, uma observação necessária.
Projetos de engenharia e sua implantação estão sujeitos a um conjunto amplo de incertezas que nenhum plano consegue eliminar por completo: riscos geotécnicos não previstos, novas legislações aplicáveis que surgem durante o desenvolvimento, mudanças nas condições de mercado que afetam suprimentos e preços, alterações internas na organização (prioridades, orçamento, equipe) e eventos externos de difícil antecipação.
Reconhecer essa realidade não é fraqueza — é condição para um planejamento maduro. Não é possível prever tudo nem criar buffer para todos os cenários. Tentar fazê-lo resulta em planos inchados, caros e igualmente frágeis, porque simulam controle onde ele não existe.
O papel do planejamento não é eliminar a incerteza — é criar condições para decisões informadas dentro dela. Isso significa:
Quando o PCP opera como governança com essa mentalidade, ele:
| Sigla | Significado | Definição Rápida |
|---|---|---|
| FEL | Front-End Loading | Metodologia de maturação progressiva de projetos de capital, dividida em fases (FEL2 conceitual, FEL3 básica, detalhada). Quanto mais avançada a fase, maior a definição do escopo e menor a incerteza. |
| PCP | Planejamento e Controle de Projetos (ou Produção) | Função que integra planejamento estratégico, programação, monitoramento e controle. Quando opera como governança, suporta decisões de gate com critérios objetivos. |
| DCMA | Defense Contract Management Agency | Agência do Departamento de Defesa dos EUA que desenvolveu os 14 Pontos de Auditoria de Cronograma, padrão global para avaliar saúde de cronogramas. |
| CPLI | Critical Path Length Index | Índice que mede a eficiência necessária para cumprir o prazo restante. CPLI ≥ 0,95 indica alta probabilidade de entrega no prazo. |
| BEI | Baseline Execution Index | Taxa de conclusão de atividades em relação ao planejado. BEI ≥ 0,95 indica execução aderente à baseline. |
| AACE | Association for the Advancement of Cost Engineering | Organização internacional que publica as práticas recomendadas de classificação de cronogramas (27R-03) e estimativas de custo (18R-97). |
| AWP | Advanced Work Packaging | Metodologia que decompõe o projeto em pacotes de trabalho integrando engenharia, suprimentos e construção desde a concepção (CII). |
| LPS | Last Planner System | Sistema de planejamento puxado (pull planning) originado do Lean Construction Institute. Métrica central: PPC (Percent Plan Complete). |
| CCPM | Critical Chain Project Management | “Abordagem baseada na Teoria das Restrições (Goldratt) que protege a data de entrega consolidando folgas individuais em buffers contra incerteza.” |
| BIM | Building Information Modeling | Plataforma de informação integrada que cria representação digital do ativo ao longo do ciclo de vida, habilitando AWP e LPS com dados estruturados. |
| WBS / EAP | Work Breakdown Structure / Estrutura Analítica de Projetos | Decomposição hierárquica do escopo do projeto em entregas menores e gerenciáveis. |
| IPA | Independent Project Analysis | Consultoria global que analisou mais de 20.000 projetos de capital para identificar fatores críticos de sucesso (Barshop, Merrow). |
| CAPEX | Capital Expenditure | Investimento em bens de capital — projetos de longo prazo, alto valor e incerteza técnica. |
A AACE International, por meio da Recommended Practice 39R-06 (Planning and Scheduling) , estabelece uma diferença que parece simples, mas que a maioria dos cronogramas de capital projects ignora na prática.
Planning (Planejamento) é o processo de desenvolver a estratégia de execução: WBS, milestones, sequenciamento lógico, análise de restrições, critérios de decisão, estratégia de contratação, alocação de recursos críticos.
Scheduling (Programação) é a conversão do plano em um modelo baseado em tempo: durações, recursos, caminho crítico, baseline, curva S.

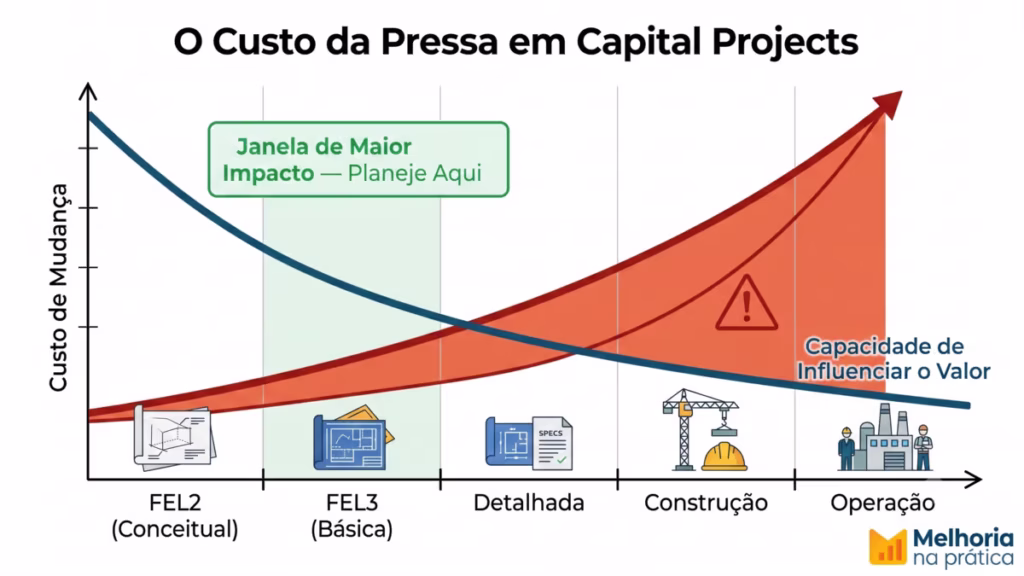

Por que isso importa em capital projects? Porque o nível de detalhe e precisão do cronograma precisa ser compatível com o grau de definição do projeto em cada fase:
O erro mais comum em capital projects brasileiros: pular o planejamento e ir direto para o cronograma detalhado, independentemente da fase do projeto. As consequências são previsíveis: cronogramas que parecem corretos, mas que não refletem estratégia de execução alguma — e que, por isso, serão continuamente revisionados sem critério, gerando retrabalho, perda de credibilidade do PCP e decisões de gate baseadas em dados frágeis.
| Fase | Definição do Escopo | Atividade Principal | Produto |
|---|---|---|---|
| FEL2 | 1%–15% | Planejamento | Estratégia de execução, WBS preliminar |
| FEL3 | 15%–40% | Planejamento + Programação (Scheduling) | Cronograma preliminar |
| Detalhada | 40%–100% | Programação (Scheduling)+ Controle | Baseline de referência |
Destaca-se que é importante entender que projetos de melhoria e projetos de CAPEX começam com lógicas diferentes, que são exploradas no nosso artigo Projetos de melhoria e projetos de Capex: quando a iniciativa deixa de ser apenas melhoria. E para quem deseja saber mais sobre gestão de projetos acesse nosso artigo Gestão de Projetos: guia prático, atualizado e completo. Para um aprofundamento completo sobre o processo de definição de projetos de capital, com as 3 fases do FEL (FEL 1, FEL 2, FEL 3), o FEL Index e os 7 erros fatais de Merrow com exemplos brasileiros, veja o artigo dedicado sobre Metodologia FEL (Front-End Loading) em Capital Projects.
A AACE 27R-03 (Schedule Classification System) fornece a matriz que conecta o nível de definição do projeto ao tipo de cronograma esperado. Disponível no site da AACE International, esta prática recomendada é o equivalente, para cronogramas, do que a 18R-97 (Cost Estimate Classification) é para estimativas de custo.
A matriz define cinco classes, da Classe 5 (menor definição) à Classe 1 (maior definição). Na prática, isso significa:
O que são essas classes? São categorias que indicam o nível de precisão esperado de um cronograma com base em quanto do escopo do projeto já está definido. Quanto mais avançada a fase, mais precisa a classe.

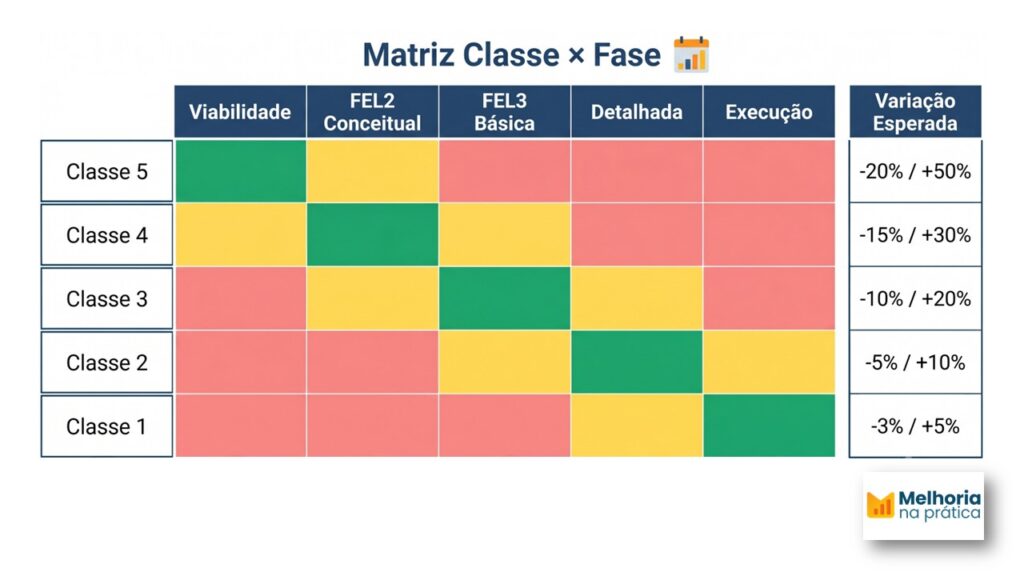

| Classe | Definição do Escopo | Fase Típica | Variação Esperada |
|---|---|---|---|
| Classe 5 | 0%–2% | Viabilidade | -20% a +50% |
| Classe 4 | 1%–15% | FEL2 (Conceitual) | -15% a +30% |
| Classe 3 | 10%–40% | FEL3 (Básica) | -10% a +15% |
| Classe 2 | 30%–75% | Detalhada | -5% a +10% |
| Classe 1 | 70%–100% | Execução | -3% a +5% |
Implicação prática: o PCP de engenharia deve ser dimensionado pela classe do cronograma vigente, não pelo porte do projeto. Exigir precisão típica de uma fase já detalhada quando o projeto ainda está na fase conceitual não é rigor — é erro de gestão. Gera frustração, retrabalho e, o pior, perda de credibilidade do planejamento como função de apoio à decisão.
Quando o cronograma é tratado com a classe adequada, a conversa no gate muda de “o cronograma está atrasado” para “a variação esperada para esta fase é de -15% a +30% — estamos dentro do esperado, e o plano de maturação para a próxima fase está definido”. Essa é a diferença entre PCP como controle burocrático e PCP como governança.

Antes de avançar para as ferramentas, é necessário consolidar a tese central: PCP não é sobre registrar o que aconteceu — é sobre dar suporte ao que deve ser decidido.
Edward Merrow, fundador do IPA e autor de Contract Strategies for Major Projects (Wiley, 2022), analisou mais de 1.100 grandes projetos para entender por que contratos e planejamento falham. Sua conclusão: “a maioria das estratégias de planejamento e contratação é baseada em opiniões, não em fatos”. É por isso que o PCP precisa operar como função de governança — porque a alternativa é decidir com base em percepção, não em dados.
Cinco princípios de Merrow que impactam diretamente o planejamento:

Conheça nosso Checklist Prático de Estruturação de Projetos, que suporta a avaliação da governança do seu projeto.

CHECKLIST (novo)
Checklist Prático de Estruturação de Projetos
O DCMA 14-Point Assessment é um conjunto de 14 métricas objetivas criado pela Defense Contract Management Agency dos Estados Unidos. Ele virou referência global por um motivo simples: substitui a avaliação subjetiva — “esse cronograma parece bom?” — por critérios quantitativos que qualquer auditor consegue reproduzir.
A lógica é direta: se um cronograma não passa em testes básicos de estrutura, lógica e consistência, qualquer previsão baseada nele é enganosa. De nada adianta um Gantt visualmente bonito se as atividades não estão conectadas, se as durações não fazem sentido ou se o progresso foi registrado de qualquer jeito.

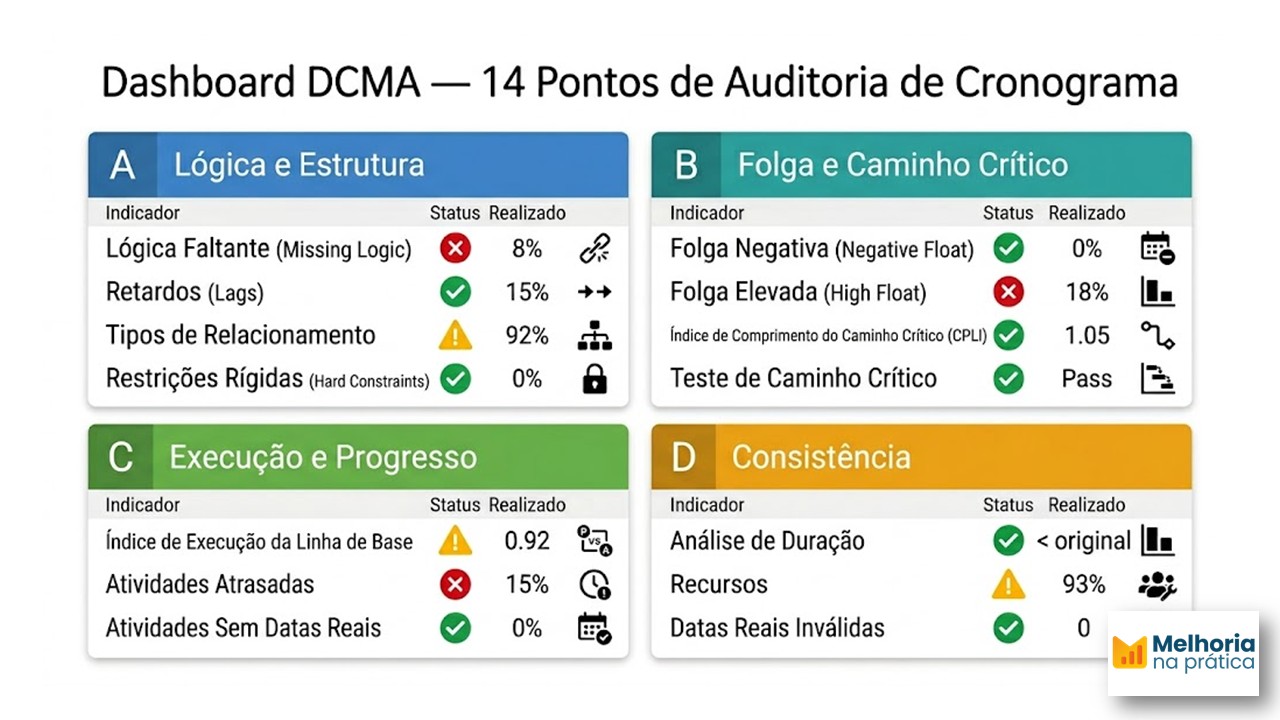

Os 14 pontos foram organizados em quatro blocos que seguem uma progressão lógica: primeiro você verifica se o cronograma foi bem construído (estrutura), depois se o prazo é factível (caminho crítico), em seguida se a execução está sendo registrada (progresso) e, por fim, se os dados são coerentes entre si (consistência).
Aqui a pergunta é: o cronograma foi montado corretamente? Se a estrutura básica falha, ele não serve nem para planejar, nem para controlar.
1. Missing Logic — Relações lógicas faltantes. Limite: abaixo de 5%
Toda atividade em um cronograma, exceto a primeira e a última, precisa de pelo menos um predecessor (atividade que vem antes) e um sucessor (atividade que vem depois). Atividades sem essas relações são chamadas de “soltas” ou dangling activities — não estão conectadas à rede do cronograma, então não contribuem para o cálculo do caminho crítico nem para a projeção de término do projeto.
Por que isso importa: se muitas atividades estão soltas, seu cronograma não é confiável como modelo de previsão. Você simplesmente não sabe se o projeto termina na data prevista, porque atividades críticas podem estar flutuando fora da rede de dependências. O DCMA estabelece que menos de 5% das atividades podem estar nessa condição.
2. Lags — Durações representadas como lags. Limite: abaixo de 5%
Lag é um intervalo de espera forçado entre duas atividades. Um exemplo clássico: “após concretar a viga, aguardar 7 dias de cura antes de iniciar a próxima atividade”. O problema aparece quando planejadores usam lags para representar trabalho de verdade — atividades que deveriam ser modeladas com duração, recurso e responsável. Quando isso acontece, o trabalho fica invisível: ninguém é responsável por ele, ninguém registra progresso, e o lag pode esconder atrasos significativos.
Como identificar na prática: se você tem um lag de 30 dias entre duas atividades, pergunte-se: “há trabalho sendo feito nesses 30 dias?” Se a resposta for sim, substitua o lag por uma ou mais atividades com recursos atribuídos. O limite DCMA é de que menos de 5% da duração total do cronograma seja composta por lags.
3. Relationship Types — Tipos de relação. Predominância esperada: término-início
Existem quatro tipos de relação entre atividades:
O DCMA recomenda que a grande maioria das relações seja do tipo término-início, porque reflete a lógica natural de construção: “só posso começar a pintar depois que a parede estiver pronta”. O uso excessivo de início-início ou término-término mascara a verdadeira sequência do trabalho e dificulta a identificação do caminho crítico. Não há um limite percentual fixo para este ponto, mas a prática recomendada é que mais de 90% das relações sejam término-início em cronogramas de capital projects.
4. Hard Constraints — Restrições arbitrárias. Limite: abaixo de 5%
Restrições são regras que forçam uma atividade a começar ou terminar em uma data específica, ignorando a lógica de dependências. Exemplos: “Começar em 01/03/2026” (Start No Earlier Than) ou “Terminar até 15/06/2026” (Finish No Later Than).
O problema é que restrições arbitrárias congelam o cronograma. Se a lógica das dependências mudar — uma atividade atrasa — a atividade com restrição não se move. Ela se desconecta da realidade do projeto. O DCMA estabelece que menos de 5% das atividades podem ter restrições do tipo “hard” (Must Start On, Must Finish On, Start No Earlier Than, Finish No Later Than).
Uma exceção importante: marcos contratuais externos, como datas de entrega regulatória, são candidatos legítimos a restrições. O DCMA não proíbe restrições — ele alerta contra o uso excessivo e arbitrário delas.
Superada a verificação estrutural, chegamos ao núcleo da análise: o prazo é factível? O caminho crítico está corretamente identificado?
5. Total Float — Folga total. Sem limite único, depende do contexto
Folga total é o tempo que uma atividade pode atrasar sem atrasar o término do projeto. Você pode encontrar dois cenários problemáticos:
O DCMA não define um limite universal para folga. A prática recomendada é investigar atividades com folga negativa (já atrasadas) e atividades com folga muito superior à média do projeto (possível erro de lógica).
6. Negative Float — Folga negativa no caminho crítico. Meta: zero
Se qualquer atividade no caminho crítico tem folga negativa, seu projeto já está atrasado antes de começar. O prazo final informado no cronograma é menor que a duração calculada pela rede de dependências. A meta é que não exista folga negativa em nenhuma atividade — e, se existir, que seja um alerta visível para a liderança do projeto.
Na prática: se o cronograma mostra uma data de fim, mas o cálculo do caminho crítico diz que o projeto leva mais tempo, existe uma inconsistência grave que precisa ser resolvida antes da aprovação.
7. CPLI — Critical Path Length Index. Meta: igual ou superior a 0,95
O CPLI é a razão entre a duração do caminho crítico e o tempo restante disponível:
CPLI = Duração do caminho crítico / Tempo restante até o prazo final
A interpretação é direta:
Uma forma simples de traduzir: se faltam 100 dias para o prazo e o CPLI é 0,95, o caminho crítico tem no máximo 105 dias de duração. Se for 0,80, são 125 dias — e você está 25 dias atrasado antes de começar.
8. Critical Path — Caminho crítico único e contínuo. Meta: um único caminho
O caminho crítico é a sequência de atividades que determina a duração total do projeto. Para ser confiável, ele precisa ser:
Se seu software de cronograma mostra mais de um caminho crítico, investigue. O mais comum é que atividades estejam desconectadas ou que restrições estejam forçando caminhos paralelos artificiais.
De estrutura e prazo, passamos à execução: o cronograma reflete a realidade da obra? O que foi feito, o que não foi e o que está sendo corrigido?
9. BEI — Baseline Execution Index. Meta: igual ou superior a 0,95
O BEI mede a taxa de conclusão de atividades em relação ao planejado:
Uma ressalva importante: o BEI mede quantidade de atividades, não volume de trabalho. Uma atividade de 1 dia e uma de 30 dias pesam igual no cálculo. Por isso, o BEI precisa ser complementado por análise de caminho crítico e marcos.
10. Atividades em atraso sem plano de correção. Meta: zero
Toda atividade com progresso abaixo do planejado (behind schedule) precisa de um plano de correção registrado. Se uma atividade está atrasada e não há ação prevista para recuperá-la, o cronograma perde sua função de ferramenta de gestão — vira apenas um registro histórico do atraso.
Você deve esperar respostas concretas para cada atividade crítica ou quase-crítica em atraso: “adicionei 2 recursos extras por 5 dias” ou “renegociei a sequência com o cliente”. Se não há resposta, o cronograma não está sendo usado para gerenciar.
11. Atividades concluídas sem data de fim real. Meta: zero
Toda atividade marcada como 100% concluída precisa ter uma data de fim real registrada. Se a atividade está “completa” mas não tem data de fim, o progresso não pode ser auditado. Isso é mais comum do que deveria — planejadores que marcam 100% por impulso, sem registrar quando realmente terminaram.
O impacto é direto: sem datas reais de fim, o histórico de execução se perde. Não é possível calcular indicadores como BEI nem validar estimativas futuras baseadas em desempenho passado.
O último bloco funciona como uma auditoria de integridade: os dados do cronograma são coerentes entre si ou existem contradições que comprometem a análise?
12. Duration Analysis — Análise de duração
Este ponto verifica se as durações atribuídas são compatíveis com o tipo de trabalho. Exemplos clássicos de inconsistência:
O DCMA não define um limite fixo aqui. A recomendação prática é revisar atividades com duração muito acima ou muito abaixo da média do projeto para o mesmo tipo de trabalho.
13. Resources — Atividades sem recurso atribuído. Meta: próximo de zero
Toda atividade deve ter pelo menos um recurso responsável atribuído — pessoa, equipe ou função. Atividades sem recurso são “órfãs”: ninguém é formalmente responsável por executá-las. Em capital projects, isso é particularmente crítico, porque atividades sem dono tendem a ser ignoradas até virarem atraso no caminho crítico.
Exceções legítimas existem: atividades de espera ou condições climáticas (rain days) podem não ter recurso. Mas atividades de execução de escopo devem ter sempre.
14. Actual Dates — Datas reais inconsistentes ou faltantes
O último ponto verifica se as datas de início e fim reais são coerentes com as planejadas e com a lógica do cronograma. Exemplos do que ele detecta:
Na prática, este ponto funciona como um “auditor de digitação”: ele detecta erros de lançamento de dados que, se não corrigidos, comprometem toda a análise do cronograma.
Os limites originais do DCMA foram desenvolvidos para cronogramas de defesa dos EUA, que operam em classe de detalhamento próxima à Classe 1 da AACE. Para capital projects, você precisa calibrar os limites de acordo com a fase do projeto:
| Classe | Missing Logic | CPLI | BEI |
|---|---|---|---|
| FEL2 (Classe 4–3) | < 10% | ≥ 0,80 | ≥ 0,85 |
| FEL3 (Classe 3–2) | < 5% | ≥ 0,90 | ≥ 0,90 |
| Detalhada (Classe 1) | < 3% | ≥ 0,95 | ≥ 0,95 |
A calibração reconhece o óbvio: em fases iniciais (FEL2), o cronograma é conceitual e um percentual maior de relações faltantes é aceitável. Conforme o projeto avança e a definição aumenta, os limites se tornam mais rigorosos.

Quando o DCMA é aplicado como critério de gate decision, a dinâmica de aprovação muda completamente:
Antes do DCMA: “O cronograma está atualizado?” — o planejador atualiza as datas e a resposta é sempre sim.
Com o DCMA: “O cronograma atende aos critérios mínimos de saúde para esta classe?” — a resposta é objetiva e auditável: CPLI 0,82 → não passa. Missing Logic 12% → não passa. Gate não liberado.
Sem métricas objetivas, o PCP continua sendo atividade administrativa. Com métricas, vira suporte à decisão.
Além das referências normativas, quatro abordagens operacionais oferecem lentes complementares. Cada uma responde a uma restrição dominante diferente — e todas compartilham um traço comum: buscam gerar ganhos substanciais de previsibilidade e produtividade por meio de melhor planejamento e controle.
Restrição dominante: integração entre engenharia e construção.
O AWP decompõe o projeto em pacotes de trabalho (CWPs → IWPs) que integram engenharia, suprimentos e construção desde a concepção. Originado do CII (Research Reports RR-272, RR-318), o método parte de uma constatação simples: o cronograma tradicional separa engenharia, suprimentos e construção em silos. O AWP os integra em pacotes que são unidades completas de execução.
Restrição dominante: confiabilidade do fluxo de trabalho.
Originado do Lean Construction Institute (Ballard), o LPS substitui o planejamento empurrado por planejamento puxado (pull planning). A métrica central é o PPC (Percent Plan Complete). O LPS responde a uma pergunta que o cronograma tradicional não responde: “o que pode ser feito, dado o que está realmente disponível?”.
Restrição dominante: incerteza sobre prazo e recursos compartilhados.
Originado da Teoria das Restrições (Goldratt Institute), protege a data de entrega contra a Lei de Parkinson e a multitarefa. As folgas individuais são consolidadas em buffers. CCPM parte de uma descoberta contra-intuitiva: quanto mais folga cada atividade tem individualmente, menos o projeto como um todo está protegido.
Restrição dominante: integração da informação multidisciplinar ao longo do ciclo de vida.
O BIM não é uma metodologia de planejamento no mesmo sentido que AWP, LPS ou CCPM — é uma plataforma de informação que as viabiliza. Conforme definição da Autodesk, BIM é “o processo holístico de criar e gerenciar informações para um ativo construído, baseado em um modelo inteligente e habilitado por plataforma em nuvem, integrando dados multidisciplinares para produzir uma representação digital do ativo ao longo de seu ciclo de vida”.
Conexão entre BIM, AWP e LPS:
| Abordagem | O que integra | Como se conecta |
|---|---|---|
| BIM | Informação multidisciplinar (engenharia, suprimentos, construção) em modelo digital único | Fornece a base de dados estruturada que alimenta pacotes AWP e o planejamento LPS |
| AWP | Escopo em pacotes de trabalho que conectam engenharia, suprimentos e construção | Usa o modelo BIM para definir e extrair CWPs e IWPs com precisão |
| LPS | Fluxo de trabalho entre executores (planejamento puxado, PPC) | Usa os IWPs do AWP como unidade de planejamento semanal |
O CII, em seu relatório sobre AWP e Lean Construction, observa que “o AWP encontrou suas origens na construção industrial, com foco em entregar projetos no prazo e no orçamento”, enquanto o LPS emergiu da comunidade do Lean Construction Institute. A integração entre ambos — potencializada pelo BIM — representa o estado da arte em planejamento de capital projects.
Matriz de decisão:
| Restrição Dominante | Abordagem Primária | Habilitador |
|---|---|---|
| Integração engenharia-construção | AWP | BIM |
| Confiabilidade do fluxo de trabalho | LPS | AWP + BIM |
| Incerteza sobre prazo e recursos | CCPM | Planejamento por pacotes |
Combinação possível em capital projects de grande porte:

O que une essas abordagens é a mesma tese: o PCP, quando bem estruturado, gera ganhos substanciais em previsibilidade, produtividade e qualidade da decisão. Nenhuma delas é sobre “fazer mais rápido” — todas são sobre “planejar melhor para executar com mais previsibilidade”.
Outro ponto importante é a escolha da Metodologia de Projetos: ágil ou tradicional? No nosso artigo exploramos esse assunto em maior profundidade. Confira aqui: Metodologia de Projetos ágil ou tradicional? Como e quando escolher.
Plano (planning) é a estratégia de execução. Programação do cronograma (scheduling) é a conversão do plano em datas. AACE 39R-06 estabelece essa distinção.
O Critical Path Length Index (CPLI) é a razão entre a duração do caminho crítico e o tempo restante disponível. Um CPLI de 0,95 significa 95% de chance de cumprir o prazo. Abaixo de 0,80, a probabilidade de atraso é alta.
Aplique os 14 Pontos DCMA. Missing Logic > 5% indica relações incompletas. CPLI < 0,90 em FEL3 indica baixa confiabilidade para decisão de gate.
Em FEL2, o planejamento é estratégico: alternativas, WBS preliminar, viabilidade. Em FEL3, já inclui programação (scheduling) preliminar com baseline e caminho crítico.
Identifique a restrição dominante. Integração engenharia-construção → AWP. Confiabilidade do fluxo → LPS. Incerteza de prazo com recursos compartilhados → CCPM.
BIM fornece a plataforma de informação integrada que torna AWP e LPS mais eficazes. Com um modelo BIM maduro, os pacotes de trabalho podem ser extraídos automaticamente.
Mensalmente em projetos de capital, e obrigatoriamente antes de cada gate de fase (FEL2 → FEL3 → Detalhada → Construção).
Use os dados do IPA: projetos com FEL maduro reduzem custos em 20–30%. O Panorama Brasil mostra que apenas 39,6% dos projetos entregam no prazo.
O PCP de engenharia deve responder à governança do projeto, não à engenharia. Isso garante independência na medição.
| Dimensão | Referencial | Entrega |
|---|---|---|
| Quanto planejar em cada fase | AACE 27R-03 | Classes de cronograma por maturidade |
| Como distinguir plano de cronograma | AACE 39R-06 | Planejamento (Planning) vs. Programação (Scheduling) |
| O que planejar | PMBOK 8ª Ed. | 7 domínios + 40 processos |
| Como avaliar qualidade | DCMA 14 pontos | 14 métricas objetivas |
| Como estruturar escopo | AWP | Pacotes integrados engenharia-construção |
| Como garantir fluxo | LPS | Planejamento puxado, PPC |
| Como proteger prazo | CCPM | Modelo digital multidisciplinar |
| Como integrar informação | BIM | Buffers contra incerteza |
| Como contratar | Merrow | 10 princípios para contratos de capital |
| Por que fazer tudo isso | Barshop (IPA) | Apenas 60% dos projetos atingem objetivos |
Planejamento e controle em capital projects não é sobre softwares. É sobre governança, método e decisão com critério.
Os dados do IPA (Barshop, 20.000 projetos) e do Panorama Brasil 2026 (1.265 respondentes) mostram que o problema central não é técnico — é de enquadramento organizacional. Enquanto o PCP for tratado como atividade administrativa subordinada à engenharia ou à construção, os resultados continuarão os mesmos: 40% dos projetos fora do prazo, 55% fora do orçamento, decisões de gate baseadas em percepção e não em dados.
O caminho proposto neste artigo tem três camadas:

E o mais importante: nenhum plano elimina a incerteza. Projetos de engenharia estão sujeitos a riscos não previstos, novas regulamentações, mudanças de mercado e alterações internas. Não é possível prever tudo nem se proteger contra todos os cenários. A maturidade está em reconhecer esse limite e, ainda assim, estruturar um planejamento que equacione risco, impacto e data de necessidade com flexibilidade para ajustar a rota.
Barshop pergunta, no final de seu livro: “seu planejamento está gerando as informações necessárias para tomar a decisão certa, ou apenas justificando uma decisão que já foi tomada?”
Quando o PCP opera como governança, a resposta é a primeira. Quando opera como atividade administrativa, a resposta é a segunda. Se você respondeu “não” para qualquer uma das perguntas abaixo, seu planejamento ainda não está pronto para decidir — está apenas registrando.
Próximo passo prático:
