Gestão de riscos em projetos na prática: como identificar, analisar e responder riscos com PMBOK 8, ISO 31000 e foco em capital projects. Guia completo.
Gestão de riscos em projetos é o processo sistemático de identificar, analisar e responder às incertezas que podem afetar os objetivos do projeto — positiva ou negativamente. Projetos não estouram na execução; eles são perdidos nas decisões do front-end. Edward Merrow, fundador da Independent Project Analysis (IPA), analisou mais de 300 megaprojetos com investimento médio de US$ 2,6 bilhões e encontrou um dado brutal: mais da metade dos projetos acima de US$ 1 bilhão falha — e o dano é majoritariamente autoinfligido, semeado antes de a obra começar. Este guia completo mostra como aplicar a gestão de riscos em projetos usando o PMBOK 8, a ISO 31000 e a profundidade de capital projects (FEL, gate decision e contingência) — e como essa disciplina se conecta à gestão de projetos na prática.
Gestão de riscos em projetos é a disciplina que transforma incerteza em previsibilidade. Não é burocracia nem preencher planilha: é o conjunto de práticas que decide se um projeto entrega valor ou vira um “disaster project”.
Caixa de definições
- Risco: efeito da incerteza nos objetivos (pode ser positivo ou negativo).
- Incerteza: falta de informação sobre um evento, seu resultado ou sua probabilidade.
- Issue (questão): problema já materializado, que exige resposta imediata.
- Apetite a risco: quanto risco a organização aceita para alcançar seus objetivos.
- Tolerância: desvio aceitável em relação ao objetivo.
- Contingência: reserva de tempo ou dinheiro para cobrir riscos conhecidos.
O PMBOK 8 (norma ANSI/PMI 99-001-2025) distingue dois conceitos que a maioria dos profissionais confunde:

Os números não deixam margem:

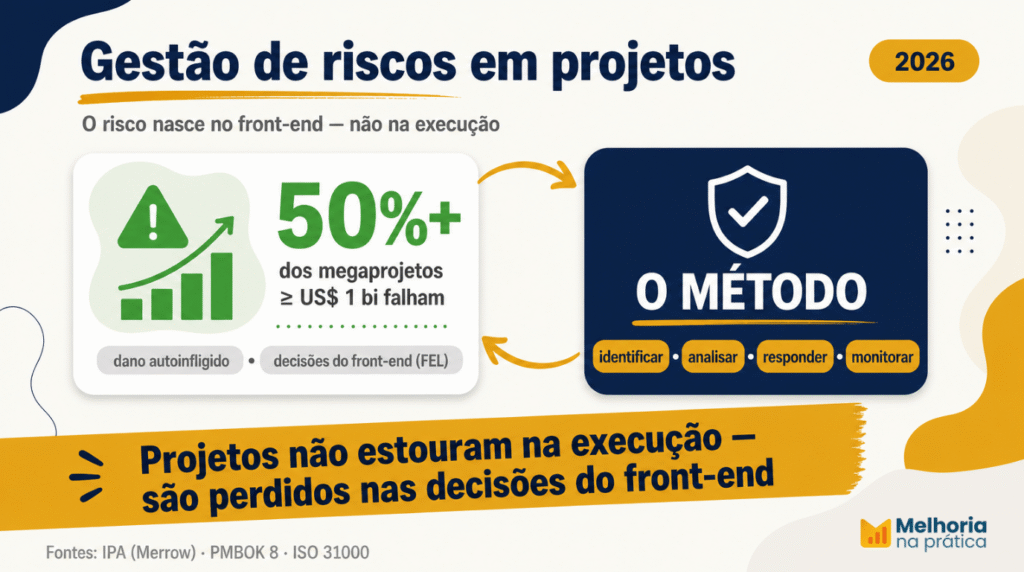

No Brasil, o cenário é o mesmo: estouros de CAPEX em infraestrutura e mineração são recorrentes, e a causa raiz está na definição do projeto, não na execução. Quem não faz gestão de riscos em projetos não está “sendo ágil” — está apostando o orçamento na sorte.
Nem todo risco vive no mesmo lugar. Tratar risco individual como se fosse o risco do projeto inteiro é um erro clássico. O PMBOK 8 organiza o risco em três níveis:
| Nível | O que é | Exemplo | Quem responde |
| Risco individual | Incerteza específica que afeta um objetivo | Fornecedor crítico atrasa a entrega de equipamento | Gerente de projeto |
| Risco geral do projeto | Efeito combinado de todas as incertezas sobre o projeto | Portfólio de 70 projetos geotécnicos simultâneos com risco agregado de prazo | Sponsor / PMO |
| Risco de portfólio | Incerteza sobre o conjunto de projetos da organização | Carteira de CAPEX exposta a variação cambial e de commodity | Diretoria / governança |
A gestão de riscos em projetos só funciona se os três níveis forem tratados. Gerenciar apenas riscos individuais cria a ilusão de controle: cada risco parece pequeno, mas a soma deles pode inviabilizar o projeto. O risco geral é o que o sponsor e a diretoria precisam enxergar para decidir se o projeto segue, muda ou é cancelado.

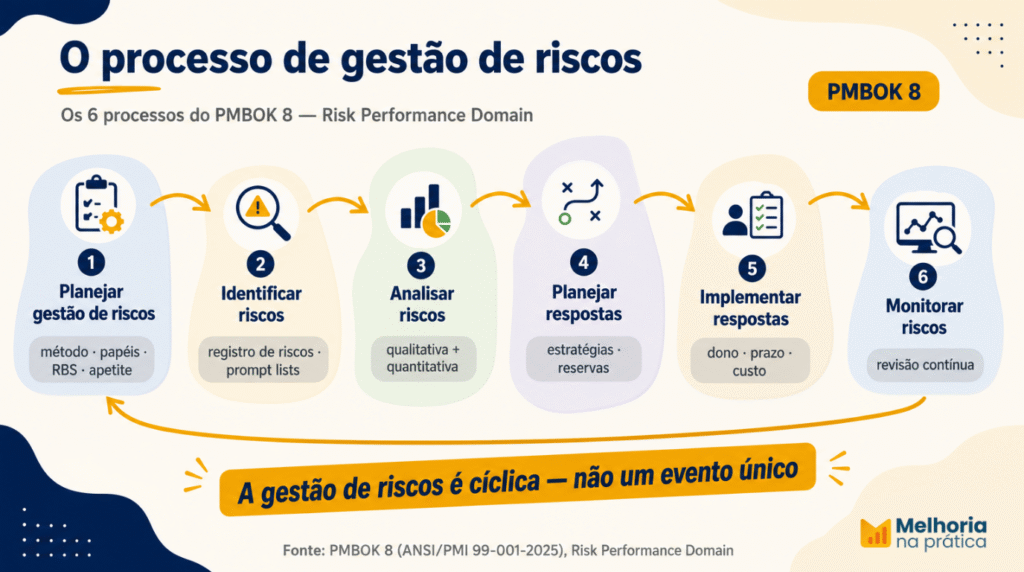

O PMBOK 8 reintroduz 40 processos organizados em 7 Performance Domains. A gestão de riscos vive no Domínio de Performance de Risco e segue 6 processos encadeados:

| Processo | Entrada principal | Saída principal |
| Planejar gestão de riscos | Charter, plano do projeto | Plano de gestão de riscos |
| Identificar riscos | Plano, premissas, lições | Registro de riscos |
| Analisar riscos | Registro de riscos | Relatório de riscos, priorização |
| Planejar respostas | Relatório de riscos | Plano de resposta, reservas |
| Implementar respostas | Plano de resposta | Ações executadas |
| Monitorar riscos | Registro + relatório | Relatórios, replanejamento |
Esse fluxo é cíclico, não linear. O risco muda o tempo todo — o processo precisa rodar continuamente, não uma vez no início do projeto.
A ISO 31000:2018 (confirmada em 2023) é a norma internacional de gestão de riscos. Ela define risco como o efeito da incerteza nos objetivos — reconhecendo que o risco pode ser positivo ou negativo — e organiza a disciplina em três camadas:
A convergência com o PMBOK 8 é natural:
| Dimensão | ISO 31000 | PMBOK 8 |
| Definição de risco | Efeito da incerteza nos objetivos | Incerteza que afeta um ou mais objetivos |
| Identificação | Etapa da avaliação de risco | Processo de Identificar Riscos |
| Análise | Análise de risco (qualitativa/quantitativa) | Análise de Performance do Risco |
| Avaliação | Comparar com critérios | Priorização por exposição |
| Resposta | Tratamento de risco | Plano + Implementação das Respostas ao Risco |
| Acompanhamento | Monitoramento e revisão | Monitorar os Riscos |
Na prática: use a ISO 31000 para estruturar a governança de riscos da organização (o “sistema”) e o PMBOK 8 para executar a gestão de riscos no projeto (o “processo”). São complementares, não concorrentes.
A escolha da ferramenta depende do estágio do projeto e do tipo de decisão. A ISO 31010:2019 cataloga as técnicas de avaliação de risco; o PMBOK 8 as organiza por uso:
| Ferramenta | O que faz | Quando usar |

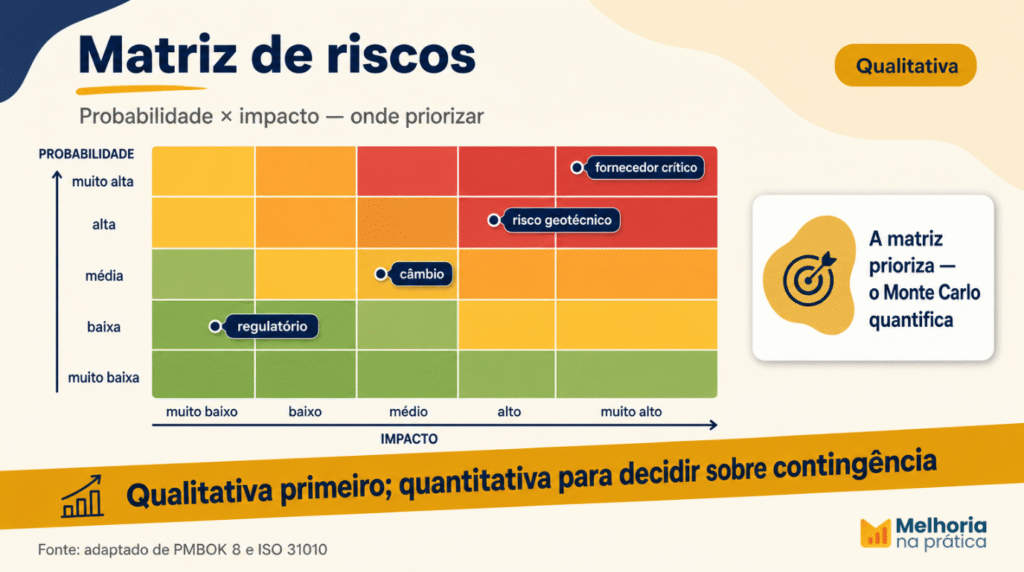

| Matriz probabilidade × impacto | Prioriza riscos por probabilidade e impacto | Análise qualitativa, triagem rápida |
| RBS (Risk Breakdown Structure) | Estrutura riscos por categoria | Padronizar identificação |
| Análise de sensibilidade (tornado) | Mostra variáveis mais críticas | Identificar drivers críticos de custo/prazo |
| Simulação de Monte Carlo | Modela milhares de cenários | Quantificar contingência e probabilidade de cumprir prazo |
| Árvore de decisão | Compara alternativas com valor esperado | Decidir entre opções sob incerteza |
| Análise de reservas | Calcula contingência com base estatística | Definir reserva de custo e tempo |
| Prompt lists (PESTLE, TECOP, VUCA) | Checklists de categorias para não esquecer riscos | Identificação estruturada |
| FMEA / HAZOP / Bow-Tie | Avaliação detalhada de falhas | Riscos técnicos e de segurança |
A matriz de riscos é a ferramenta mais usada — e a mais mal usada. Ela prioriza, mas não quantifica. Para decisões de capital projects, a matriz qualitativa é o ponto de partida, não o destino: é a simulação de Monte Carlo que dimensiona a contingência com base estatística, e não em chute.

Depois de analisar, é preciso responder. As estratégias diferem para ameaças e oportunidades:
Para ameaças (riscos negativos):
Para oportunidades (riscos positivos):
Para o risco geral do projeto: a resposta não é uma estratégia isolada, mas uma combinação — ajustar escopo, revisar o cronograma, reforçar a governança ou, em casos extremos, reestruturar ou cancelar o projeto.
A regra de ouro: toda resposta precisa de um dono, um prazo e um custo. Resposta sem responsável é intenção, não gestão.
Este é o ponto onde este guia se diferencia de tudo que existe em português. Gestão de riscos em projetos de capital (capital projects) não é a mesma coisa que gestão de riscos em um projeto de TI ou de melhoria contínua. Entender essa diferença é o que separa quem previne desastres de quem os administra. Para aprofundar, veja como a metodologia FEL (Front-End Loading) e a engenharia de valor no CAPEX reduzem o risco na origem.

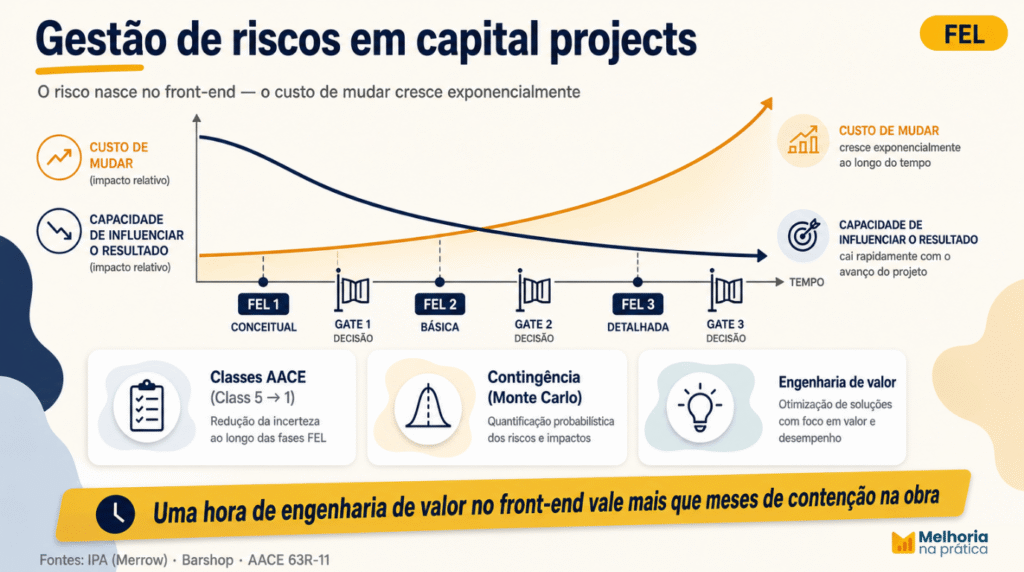

Projetos de capital têm três características que elevam o risco a outro patamar:
O gate decision é o mecanismo de controle: em cada fase do FEL, o projeto é revisado contra critérios objetivos antes de liberar a próxima etapa de investimento. É aí que o risco é avaliado, a contingência é revista e a decisão de seguir, ajustar ou cancelar é tomada — enquanto ainda é barato cancelar no papel.
O achado central de Merrow (IPA) é que o dano em megaprojetos é autoinfligido: nasce na estratégia de negócio, no cronograma irrealista, no alinhamento fraco de stakeholders e no pacote técnico mal definido — tudo antes da execução. Barshop confirma: as práticas que mais aumentam a probabilidade de sucesso são as do front-end, incluindo o “asset shaping” — moldar o ativo para reduzir risco antes de comprometer capital.
Tradução prática: se você quer reduzir risco em capital projects, não comece pela execução. Comece pelo FEL. Uma hora de engenharia de valor no front-end vale mais do que meses de contenção de dano na obra.

A gestão de riscos em capital projects exige três ferramentas específicas:

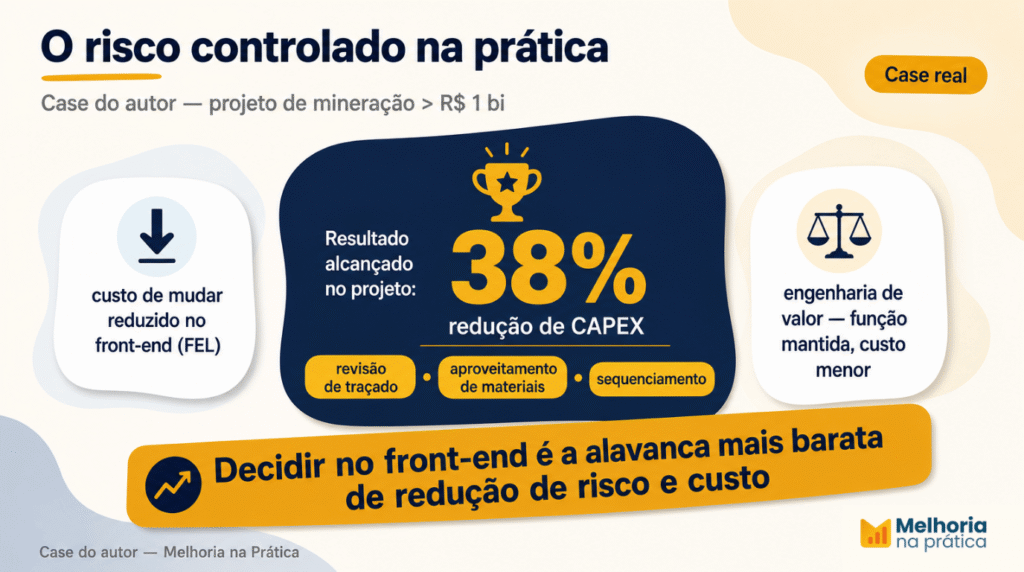

Em um projeto de mineração com investimento superior a R$ 1 bilhão, a aplicação desses princípios no front-end gerou uma redução de 38% do CAPEX. As alavancas foram três:
O resultado não veio de cortar escopo — veio de decidir melhor no front-end, onde o risco ainda podia ser influenciado.

Mesmo com processo bem desenhado, a gestão de riscos falha na prática por erros recorrentes:
O PMBOK 8 (Apêndice X3) reconhece três formas de a IA apoiar a gestão de riscos:
O princípio permanece: a IA acelera e amplia a análise; a decisão continua humana. A IA não substitui o julgamento sobre apetite a risco, tolerância e prioridades da organização — ela dá a base factual para decidir melhor.
É o processo sistemático de identificar, analisar e responder às incertezas que podem afetar os objetivos de um projeto, positiva ou negativamente, usando métodos como os do PMBOK 8 e da ISO 31000. Na prática, a gestão de riscos em projetos transforma incerteza em previsibilidade — e é o que separa quem decide com método de quem aposta o orçamento na sorte.
Planejar a gestão de riscos, identificar riscos, analisar (qualitativa e quantitativamente), planejar respostas, implementar respostas e monitorar. É um ciclo contínuo, não uma etapa única.
Risco é uma incerteza futura que pode afetar o projeto. Issue é um problema já materializado, que exige resposta imediata. Risco não tratado vira issue.
Liste os riscos, avalie cada um por probabilidade e impacto (escala 1–5), e posicione-os na matriz para priorizar. Riscos de alta probabilidade e alto impacto exigem resposta prioritária.
É a modelagem numérica da incerteza, geralmente com simulação de Monte Carlo, para dimensionar a probabilidade de cumprir prazos e custos e calcular a contingência com base estatística.
Com foco no front-end (FEL), gate decision, classes de estimativa da AACE, contingência calculada por Monte Carlo e engenharia de valor — decidindo cedo, quando o custo de mudar ainda é baixo.
A ISO 31000 estrutura a governança de riscos da organização (princípios, framework e processo). O PMBOK 8 detalha o processo de gestão de riscos em cada projeto. São complementares.
Gestão de riscos em projetos não é sobre evitar surpresas — é sobre decidir com critério sob incerteza. Os dados são claros: projetos falham majoritariamente por decisões ruins no front-end, não por eventos externos. E a boa notícia é que isso é gerenciável.
Se você lidera projetos — especialmente projetos de capital — a pergunta não é “quanto custa gerenciar risco“. É “quanto custa não gerenciar”. Um megaprojeto de R$ 1 bilhão que estoura 30% do orçamento não é um acidente: é o preço de decisões tomadas sem exposição quantificada, sem contingência calculada e sem revisão em gate.
Comece pelo front-end. Estruture o processo. Quantifique antes de decidir. É assim que a gestão de riscos em projetos deixa de ser uma ameaça e vira uma variável que você controla. Se você lidera projetos — especialmente projetos de capital — a pergunta não é “quanto custa gerenciar risco“. É “quanto custa não gerenciar”. Aprofunde a governança em PMO: o que é e como implantar e o planejamento em Capital Projects.
