Entenda a Corrente Crítica (CCPM) de Goldratt: por que projetos atrasam, como os pulmões protegem a entrega e como aplicar em capital projects.

Corrente Crítica (CCPM): o método de Goldratt para entregar projetos no prazo

Entenda a Corrente Crítica (CCPM) de Goldratt: por que projetos atrasam, como os pulmões protegem a entrega, como aplicar, cases e exemplos.

Compartilhe

Por que projetos atrasam mesmo com cronograma “bem feito” — e como a Corrente Crítica protege a entrega com pulmões em vez de segurança embutida em cada tarefa.

Resposta Direta: A Corrente Crítica (CCPM) é a aplicação da Teoria das Restrições (TOC) à gestão de projetos, criada por Eliyahu Goldratt em 1997. Em vez de embutir segurança em cada atividade — que se perde por Síndrome do Estudante, Lei de Parkinson, multitarefa e integração — o CCPM concentra a segurança em pulmões de tempo no final do projeto e gerencia a execução pelo consumo desses pulmões. O resultado: projetos entregues com mais previsibilidade, menos atraso e menos WIP.

Tópicos desse artigo

O que é a Corrente Crítica (CCPM)?

A Corrente Crítica (Critical Chain Project Management, CCPM) parte de uma premissa simples, mas contraintuitiva: o problema do atraso não está no esforço da equipe — está na forma como o cronograma é construído e gerenciado.

No modelo tradicional, cada atividade recebe uma estimativa “realista” que já embute uma folga de segurança. O problema é que essa segurança se perde por quatro comportamentos e estruturas que veremos a seguir. O CCPM ataca a raiz: remove a segurança de cada tarefa e a concentra em pulmões de tempo no final do projeto (e nos pontos de junção das cadeias não-críticas).

O método foi criado por Eliyahu Goldratt no livro Corrente Crítica (1997), como a aplicação da TOC — que ele já tinha apresentado em A Meta (1984) — ao ambiente de projetos.

Reconhecimento no PMBOK 8: o método de Goldratt é uma ferramenta formalmente reconhecida pelo PMBOK® Guide – Eighth Edition (ANSI/PMI 99-001-2025), na Seção 5 (Tools and Techniques), ao lado do método do caminho crítico (CPM) e da Teoria das Restrições (TOC). Isso reforça que o CCPM não é técnica marginal — é parte do corpo de conhecimento oficial de gestão de projetos.

ConceitoO que significa
Corrente CríticaA sequência de atividades que considera as restrições de recursos compartilhados (não apenas a lógica de precedência)
Pulmão do projetoSegurança concentrada no final do projeto, protege a data de entrega
Pulmão de alimentaçãoSegurança onde cadeias não-críticas se juntam à  essa filosofia de gestão
Pulmão de recursoGarante que o recurso crítico esteja disponível quando necessário
Gestão por pulmõesA execução é gerida pelo consumo do pulmão, não pelo acompanhamento passivo de tarefas

Por que projetos atrasam: os 4 vilões do modelo tradicional

O modelo tradicional embute segurança em cada atividade — e é exatamente aí que o prazo se perde. Os vilões se dividem em duas categorias:

CategoriaVilões
Comportamento humanoSíndrome do Estudante, Lei de Parkinson
Estrutura de precedênciaIntegração, Multitarefa Danosa

Síndrome do Estudante

As pessoas só trabalham a sério quando o prazo se aproxima. A folga embutida no início da atividade é desperdiçada — o trabalho começa tarde e termina no limite, sem usar a segurança que foi prevista.

Lei de Parkinson

O trabalho se expande até preencher todo o tempo disponível. Mesmo quando a tarefa poderia terminar antes, a segurança é consumida porque “ainda há tempo”.

Multitarefa Danosa

Interromper uma tarefa para começar outra multiplica o tempo total e fragmenta o foco. Em ambiente de múltiplos projetos, a multitarefa é o maior gerador de WIP e atraso.

Estimativas infladas e a perda da segurança (integração)

Quando atividades são encadeadas, a folga individual de cada uma não protege o conjunto. Atrasos se acumulam na integração entre atividades, enquanto os ganhos de quem termina cedo desaparecem — porque a próxima atividade não pode começar antes do previsto. “Somar as seguranças” não funciona: a segurança de uma atividade não cobre a incerteza da próxima.

A Síndrome do Super-Herói completa o quadro: quem termina cedo não reporta, com medo de ser “punido” com mais trabalho ou de ter a estimativa cortada. A folga real é escondida — e o ganho de tempo se perde.


O ciclo vicioso dos projetos

O efeito combinado desses vilões é um ciclo vicioso que se retroalimenta:

Incertezas → maior probabilidade de atrasar → tudo é forçado a iniciar o mais cedo possível (“tudo é urgente”) → busca de assertividade com datas fixas → segurança embutida / comportamento de silo → fluxo de trabalho lento (start-stop) → volta ao início.

Em paralelo, “iniciar o mais cedo possível” gera mais projetos em aberto e alto WIP, o que agrava ainda mais o fluxo lento.

O método de Goldaratt quebra esse ciclo com três regras (formalizadas nas Regras do Fluxo no guia Mastering Flow): planejamento enxuto, sequenciamento e gerenciamento da execução.


O que é o caminho crítico (CPM)?

Antes de entender a abordagem de Goldratt, é essencial dominar o caminho crítico (Critical Path Method, CPM) — a técnica clássica de cronograma que o CCPM evolui.

O caminho crítico é a sequência de atividades dependentes mais longa de um projeto. É ela que define a duração mínima possível do projeto. Toda atividade nessa sequência tem folga zero: se uma atrasa um dia, a entrega final atrasa um dia junto.

Como calcular o caminho crítico

O cálculo do caminho crítico segue quatro passos:

  1. Listar as atividades e suas durações;
  2. Definir as dependências (qual atividade precede qual);
  3. Fazer a passagem para frente (forward pass): calcular as datas mais cedo de início e término de cada atividade;
  4. Fazer a passagem para trás (backward pass): calcular as datas mais tarde; a folga de cada atividade é a diferença entre o mais tarde e o mais cedo. Atividades com folga zero formam o caminho crítico.

Exemplo resolvido: calculando o caminho crítico

Considere um projeto com 5 atividades:

AtividadeDuraçãoDependênciaInício mais cedoTérmino mais cedoFolgaCrítica?
A10 dias0100
B16 diasA10260
C21 diasB26470
D8 diasC47550
E5 diasD55600
  • Passagem para frente: A termina no dia 10 → B no dia 26 → C no dia 47 → D no dia 55 → E no dia 60.
  • Caminho crítico: A → B → C → D → E = 60 dias.
  • Folga: todas as atividades têm folga zero — qualquer atraso em uma delas atrasa o projeto inteiro.

Na prática: se a atividade A atrasar 2 dias, o projeto inteiro atrasa 2 dias — porque A está no caminho crítico. É isso que o caminho crítico responde em um minuto, sem reunião.

Infográfico comparativo entre a gestão clássica do cronograma e a Corrente Crítica (CCPM): no clássico, o atraso se acumula pelos comportamentos humanos e pela estrutura de precedência; no CCPM, o pulmão absorve a incerteza e a gestão ativa protege a entrega.
Cronograma Clássico: o atraso nasce na atividade e se acumula · CCPM: o pulmão absorve a incerteza e a gestão ativa protege a entrega.

Caminho crítico × Corrente crítica: qual a diferença?

A pergunta que todo gestor faz — e a resposta é: o caminho crítico é a base; a técnica de planejamento de Goldratt é a evolução.

Aspecto Caminho Crítico (CPM) Corrente Crítica (CCPM)
Foco Sequência mais longa de atividades Sequência que considera recursos compartilhados
Segurança Embutida em cada atividade Concentrada em buffers no final
Recursos Tratados como ilimitados Tratados como restrição
Gestão Acompanhamento passivo do cronograma Gestão ativa pelo consumo do pulmão
Resultado Atraso nasce na atividade e se acumula O pulmão absorve a incerteza

A diferença essencial: o CPM considera apenas a lógica de precedência (o que depende do quê). O método de Goldratt considera também a disponibilidade de recursos — porque dois projetos podem disputar o mesmo recurso crítico, e é aí que o atraso real acontece.


Como funciona a Corrente Crítica

Transferindo a segurança das atividades para o projeto

O passo central da TOC para projetos é remover a segurança de cada atividade (que se perde por Estudante, Parkinson, multitarefa e integração) e concentrá-la em pulmões de tempo. As atividades passam a ter durações agressivas (otimistas, ~50% da estimativa tradicional), e a segurança agregada vira o pulmão.

Pulmão do projeto

O pulmão do projeto fica no final da corrente de atividades críticas e protege a data de entrega contra a variação acumulada. É a principal proteção do método.

Pulmão de alimentação

O pulmão de alimentação fica onde as cadeias não-críticas se juntam à cadeia de atividades críticas. Ele protege o caminho crítico de atrasos vindos de atividades paralelas — evitando que um atraso em uma cadeia secundária contamine a entrega principal.

Pulmão de recurso

O pulmão de recurso é um alerta antecipado que garante que o recurso crítico (uma pessoa, uma máquina, um equipamento) esteja disponível quando necessário. Não é tempo — é um aviso para o recurso se preparar.

As 3 regras da abordagem

A filosofia de Goldratt é formalizada em três regras (Regras do Fluxo):

Regra Nome da Regra O que faz
R1 Planejamento Enxuto Reduz o tempo de ciclo dos projetos movendo as seguranças individuais das atividades para pulmões de tempo agregados
R2 Sequenciamento Limita o WIP, sequenciando a liberação dos projetos com base na restrição do pipeline, utilizando o tambor virtual
R3 Gerenciamento da Execução Usa os mecanismos de gerenciamento do pulmão para definir prioridades das tarefas e antecipar problemas

A Regra de Planejamento Enxuto ataca a raiz do desperdício (a segurança embutida que se perde); a Regra de Sequenciamento impede o acúmulo de WIP (evitando o “tudo é urgente” e a multitarefa); a Regra de Gerenciamento da Execução transforma a execução em gestão ativa — não em acompanhamento passivo.

Gestão ativa e Full Kit

O CCPM não se limita a planejar com pulmões — ele transforma a execução em gestão ativa. Enquanto o acompanhamento tradicional de cronograma é passivo (reuniões esporádicas, relatórios de status), a gestão ativa é:

  • Frequente — ritual de gestão regular, não reunião esporádica;
  • Focada no que falta fazer — não no que já foi feito;
  • Orientada a remover obstáculos — para manter o fluxo;
  • Responsável por assegurar o Full Kit e a disponibilidade de recursos.

O que é o Full Kit?

O Full Kit é o princípio de que nenhuma atividade deve começar sem que tudo o que ela precisa esteja disponível: informações completas, materiais liberados e decisões tomadas. A pergunta clássica é: “você começaria um bolo sem ter fermento?”

Sua importância é dupla:

  1. Combate o comportamento de começar cedo sem tudo pronto — que gera WIP parado e espera, exatamente o que a R2 (limitar WIP) busca eliminar;
  2. Protege o fluxo — ao garantir que cada tarefa, quando iniciada, flua até o fim sem interrupção por falta de insumo, informação ou decisão.

Sem Full Kit, a liberação precoce cria estoque de trabalho em processo e retrabalho — e o projeto volta ao ciclo vicioso.

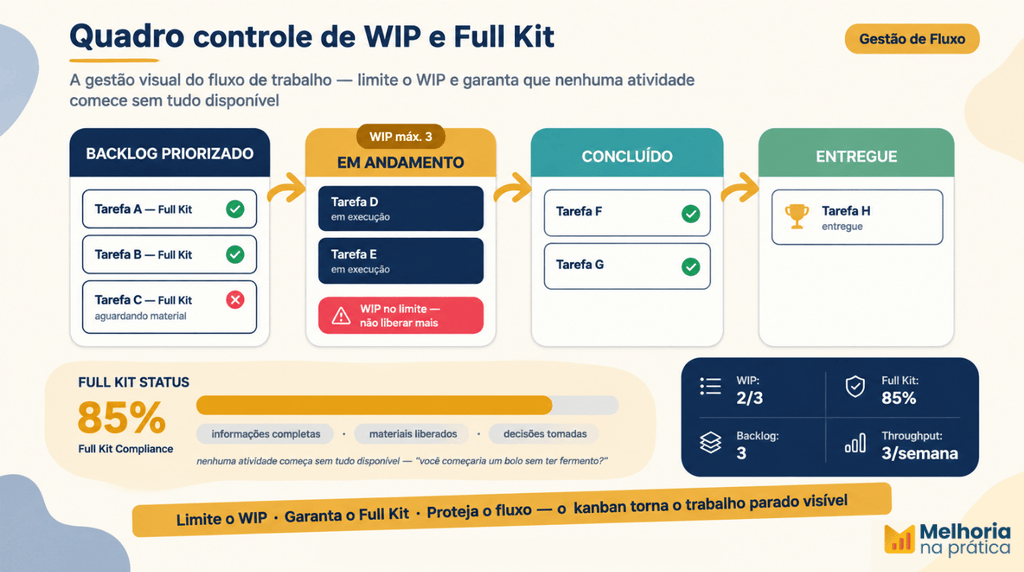

Infográfico do quadro kanban com controle de WIP e status do Full Kit: backlog priorizado, limite de WIP, tarefas em andamento/concluídas/entregues, medidor de Full Kit Compliance e KPIs de fluxo.
Limite o WIP e garanta o Full Kit — o quadro de gestão visual torna o trabalho parado visível e protege o fluxo.

Na prática: o monitoramento do WIP e do Full Kit é feito em um quadro visual (ou painel digital), onde cada tarefa mostra seu status de Full Kit (✓ completo / ✗ aguardando material) e o WIP é limitado por coluna. Quando o WIP atinge o limite, não se libera mais trabalho — evitando a multitarefa e o acúmulo de estoque em processo.

Regra: o CCPM protege a data de entrega com pulmões; o Full Kit protege o fluxo com disponibilidade. Um sem o outro gera atraso ou retrabalho.

Gestão por pulmões: o “Waze dos projetos”

A abordagem transforma a gestão do projeto em gestão do consumo do pulmão. Em vez de acompanhar cada tarefa, você monitora quanto do pulmão já foi consumido em relação ao progresso da corrente de atividades críticas.

Monitoramento do consumo do pulmão (verde, amarelo, vermelho)

O gráfico de gestão do pulmão tem três zonas:

ZonaConsumo do pulmãoAção
Verde (Seguro)Baixo, proporcional ao progressoProjeto saudável — continue
Amarelo (Atenção)Consumo acima do esperadoAgir — investigar e preparar plano de recuperação
Vermelho (Perigo)Consumo críticoReplanejar — executar o plano de recuperação

Como calcular o consumo do pulmão

O consumo do pulmão é calculado pela fórmula:

Consumo do pulmão =
Tempo consumido do pulmão Tamanho total do pulmão
× 100

Exemplo: se o pulmão do projeto tem 30 dias e já foram consumidos 5 dias, o consumo é:

5 30
× 100 = 16,7%

Se a cadeia de atividades críticas está 60% completa, um consumo de 16,7% está dentro do esperado (zona verde). Se a corrente está só 20% completa e o pulmão já consumiu 50%, o projeto está em zona vermelha — é hora de replanejar.

Regra de ajuste do pulmão

Uma regra prática de ajuste: se o pulmão ficar menos de 5% em vermelho após a recuperação, reduza o tamanho do pulmão; se ficar mais de 10% em vermelho, aumente. O pulmão é calibrado com a experiência real de cada projeto.

A gestão ativa é frequente, focada no que falta fazer, remove obstáculos para manter o fluxo e assegura o Full Kit e a disponibilidade de recursos. É o que diferencia o método de Goldaratt do acompanhamento tradicional de cronograma.


O método de Goldratt em capital projects

A abordagem é especialmente poderoso em capital projects, onde a previsibilidade de prazo e custo é crítica.

CCPM × FEL (Front-End Loading)

O FEL estrutura a maturação do escopo nas fases FEL 1, 2 e 3, com gates de decisão. O método de planejamento enxuto protege o prazo da execução. Juntos: o FEL reduz o risco no front-end (onde o custo de mudar é menor) e a abordagem de Goldratt protege a entrega (com pulmões).

A TOC aplicada a Projetos × EVM (Earned Value Management)

O EVM mede o desempenho do projeto pela contabilidade de custos tradicional (BCWS/BCWP/ACWP, SPI, CPI, EAC), comparando o valor agregado físico ao planejado. O método de Goldaratt mede pela contabilidade de ganhos da TOC (Ganho, Inventário, Despesa Operacional) e gerencia o fluxo pelo consumo do pulmão.

Atenção — eles não são complementares. As duas abordagens partem de premissas opostas:

AspectoEVMTOC aplicada a projetos (contabilidade de ganhos)
O que medeProgresso físico × custo planejadoFluxo e ganho (throughput)
Métrica centralSPI / CPI (eficiência local)Consumo do pulmão (fluxo global)
VisãoOrientada a custo e progresso físicoOrientada a fluxo e data de entrega
IncentivoPode incentivar a Síndrome do Estudante e o acúmulo de segurançaCombate a segurança embutida e o WIP

Por que não são complementares: o EVM mede progresso físico e custo; a TOC aplicada a Projetos mede fluxo e ganho. O EVM incentiva a medição por eficiência local e alocação de custos — exatamente o que a TOC critica. Usar o EVM como camada de medição de um projeto gerenciado pela gestão de projetos com TOC cria um conflito de indicadores: o EVM pode mostrar “no prazo/no custo” enquanto o pulmão indica risco, e vice-versa. Se você opta pela gestão pelo método de Goldratt, a medição coerente é a contabilidade de ganhos (T/I/OE) — não o EVM.

CCPM × LPS (Last Planner System)

O LPS dá confiabilidade à execução semanal (PPC), enquanto o método de Goldratt protege a data de entrega com pulmões. A integração das duas tem base acadêmica: Salama, Salah & Moselhi (2021) propuseram um método que combina LPS + CCPM na construção modular, usando o PPC crítico (confiabilidade das atividades críticas) e o consumo do pulmão (Buffer Index) como métricas complementares (Construction Innovation, 2021). Em um hotel de grande altura, a combinação da TOC aplicada a projetos + BIM + LPS reduziu o cronograma de 314 para 235 dias (33,4%) e elevou o PPC de <70% para 89,49% (Ariza, Suroso & Amin, 2025).

CCPM × AWP (Advanced Work Packaging)

O AWP organiza o trabalho em pacotes com escopo, engenharia e materiais prontos (Full Kit). A TOC aplicada a projetos protege o fluxo. A sinergia: o AWP garante o Full Kit; a técnica de planejamento enxuto garante o fluxo.

DimensãoAWPTOC aplicada a projetos
Unidade de gestãoPacote de trabalho (CWP / EWP / IWP)Cadeia de atividades críticas + pulmões
O que garanteFull Kit: escopo, engenharia e materiais prontos antes de liberar o pacoteData de entrega: pulmões absorvem a incerteza
MétricaReady-to-start / pacotes liberadosConsumo do pulmão (verde / âmbar / vermelho)
PapelRemove restrições no nível do pacoteProtege o fluxo global e a entrega

Gestão de portfólio multi-projeto (tambor virtual)

Em ambiente multi-projeto, a TOC aplicada a Projetos também pode ser usada na gestão do portfólio: a restrição é o pipeline de recursos críticos compartilhados. O tambor virtual sequencia a liberação dos projetos pela capacidade do recurso crítico, limitando o WIP do portfólio.


Corrente Crítica e métodos ágeis (Scrum × CCPM)

Uma pergunta frequente: CCPM ou Scrum? A resposta honesta é: eles se complementam. O Scrum gerencia o escopo em sprints (transparência, inspeção, adaptação); o método de Goldratt protege o fluxo e a data de entrega com pulmões. A integração tem base acadêmica: Almeida & Souza (2016) propuseram a aplicação combinada de SCRUM e TOC aplicada a projetos para múltiplos projetos em ambiente VUCA, concluindo que a integração potencializa os benefícios e atenua as fragilidades de cada método (GEPROS, 2016).

AspectoScrumCorrente Crítica
FocoGestão de escopo (sprints, backlog)Gestão de fluxo (pulmões, WIP)
UnidadeIteração (sprint)Projeto / portfólio
RestriçãoTimeboxRecurso crítico
CombinaçãoScrum define o escopo; CCPM protege o prazo e o fluxo

Na prática, o método de Goldratt atua como a camada de proteção do fluxo (buffers, WIP, tambor virtual) sobre o ritmo de execução do Scrum — em um case de software, essa combinação elevou as entregas no prazo de 70% para 90%+ e aumentou o throughput em 50% (ProjectManagement.com).


POOGI: a melhoria contínua da TOC aplicada a projetos

O método de Goldratt não é um projeto com fim — é um processo de melhoria contínua chamado POOGI (Process of On Going Improvement). O ciclo captura dados de consumo do pulmão e direciona o foco:

  1. Captura de dados — registra o consumo do pulmão por tarefa;
  2. Tabulação — organiza os dados por projeto e cadeia;
  3. Análise — identifica padrões de atraso e causas;
  4. Implementação — aplica as contramedidas;
  5. Disseminação — nivela o conhecimento e padroniza.

O POOGI conecta o método ao tema central do site: a melhoria contínua. Cada ciclo de projeto alimenta o próximo — e o pulmão é calibrado com dados reais.


Cases e resultados da Corrente Crítica

Evidências acadêmicas e resultados

Estudos mostram que a abordagem da TOC para projetos pode gerar resultados expressivos:

  • Redução de prazo de até 39% e taxa de sucesso de ~70% na entrega dentro do prazo planejado (MDPI, Anastasiu 2023);
  • Métodos tradicionais concluem apenas 44% dos projetos no prazo (MDPI, revisão sistemática 2025);
  • Redução de lead time de 80 para 76,5 dias com pulmões estratégicos (MDPI, 2025);
  • Grande edifício (CCPM + BIM + LPS): em um hotel muito alto em Bekasi (Indonésia), a aplicação da abordagem reduziu o cronograma de 314 para 235 dias (33,4% de otimização) e elevou o PPC de <70% para 89,49% (Ariza, Suroso & Amin, 2025);
  • Case acadêmico brasileiro — aplicação do método no desenvolvimento de produtos e na gestão de portfólio de um fabricante de aeronaves (SciELO, Gestão & Produção);
  • PMBOK × Corrente Crítica — estudo sobre antagonismos e complementaridades (SciELO, Luiz 2017);
  • Debate acadêmico sobre o método(PMI).

Ferramentas de software para TOC em projetos

O método pode ser implementado com ferramentas dedicadas ou adaptado em softwares de gestão:

FerramentaTipoUso
ProChain / Exepron / SpinnakerAbordagem dedicadaGestão de pulmões, tambor virtual, portfólio
MS Project / PrimaveraCronograma tradicionalAdaptação manual do método (pulmões como tarefas)
Planilhas (Excel/Sheets)CálculoFórmulas de consumo de pulmão e gráficos verde/âmbar/vermelho

Na prática: para começar, uma planilha com as fórmulas de consumo de pulmão já entrega o essencial. Ferramentas dedicadas agregam o tambor virtual e a gestão de portfólio multi-projeto.


Livros essenciais sobre Corrente Crítica

ObraAutorFoco
A MetaEliyahu GoldrattO clássico — TOC na produção, contado como romance
Corrente CríticaEliyahu GoldrattA TOC aplicada a projetos (CCPM)
As Regras do Fluxo de GoldrattEfrat Ashlag-GoldrattAs 3 regras da TOC aplicada a projetos e o Full Kit
Mastering FlowRami Goldratt & Ajai KapoorGuia de implementação das Regras do Fluxo
Critical Chain Project ManagementLawrence LeachReferência prática de implementação
Handbook da TOCCox III & SchleierO corpo de conhecimento oficial da TOC (TOCICO)

Perguntas frequentes (FAQ)

O que é a Corrente Crítica (CCPM)?

É a aplicação da Teoria das Restrições (TOC) à gestão de projetos, criada por Eliyahu Goldratt em 1997. Em vez de embutir segurança em cada atividade, o CCPM concentra a segurança em pulmões de tempo e gerencia a execução pelo consumo desses pulmões.

Qual a diferença entre caminho crítico e corrente crítica?

O caminho crítico (CPM) considera apenas a lógica de precedência (a sequência mais longa de atividades). A corrente crítica (CCPM) considera também a disponibilidade de recursos compartilhados e concentra a segurança em pulmões, em vez de embuti-la em cada tarefa.

Por que projetos atrasam?

Por quatro vilões: Síndrome do Estudante (só trabalha perto do prazo), Lei de Parkinson (o trabalho se expande até preencher o tempo), Multitarefa Danosa (interromper multiplica o tempo) e Integração (a folga individual não protege o conjunto).

O que é o pulmão do projeto?

É a segurança concentrada no final da corrente crítica, que protege a data de entrega contra a variação acumulada. É a principal proteção do CCPM.

Como calcular o consumo do pulmão?

Divida o tempo consumido do pulmão pelo tamanho total do pulmão e multiplique por 100. Exemplo: 5 dias consumidos de um pulmão de 30 dias = 16,7% de consumo.

A Corrente Crítica serve para capital projects?

Sim. O CCPM protege o prazo da execução, complementando o FEL (que reduz o risco no front-end), o EVM (que mede o desempenho) e o LPS (que dá confiabilidade à execução semanal).

Corrente Crítica e Scrum são concorrentes?

Não. Eles se complementam: o Scrum gerencia o escopo (sprints, backlog) e o CCPM protege o fluxo e o prazo (pulmões, WIP). A combinação é comum em desenvolvimento e engenharia.


Conclusão

A TOC aplicada a projetos responde a uma pergunta que todo gestor de projetos faz: por que meu cronograma está “bem feito” e mesmo assim o projeto atrasa?

A resposta é: porque a segurança embutida em cada atividade se perde — por Síndrome do Estudante, Lei de Parkinson, multitarefa e integração. O método ataca a raiz: remove a segurança de cada tarefa e a concentra em pulmões, protegendo a data de entrega e gerenciando a execução pelo consumo desses pulmões.

E há evidência de que funciona: redução de prazo de até 39%, taxa de sucesso de ~70% e o case Hitachi — onde o foco no gargalo transformou uma implementação de Lean fracassada em resultado expressivo.

Se você lidera projetos, o primeiro passo não é apertar mais o cronograma — é parar de embutir segurança onde ela se perde e concentrá-la onde ela protege: no pulmão. É isso que separa quem gerencia o fluxo de quem só acompanha o cronograma.

Para aprofundar:

Juliano Zimmer
Juliano Zimmer

Juliano Zimmer — Engenheiro e mestre em Engenharia de Produção (UFRGS), PMP® (PMI) e Master Black Belt em Lean Seis Sigma. Mais de 20 anos liderando projetos, portfólios e governança em contextos de alta exigência (Vale, Gerdau, Progen, FRST Falconi), com atuação em PMO, capital projects e planejamento estratégico. Professor do MBA em Gestão Lean e Excelência Operacional (PUC-MG) e criador do Melhoria na Prática.

Artigos: 56

Deixe um comentário

O seu endereço de email não será publicado. Campos obrigatórios marcados com *

Entre para nossa lista e receba conteúdos exclusivos e com prioridade
