EAP (WBS) divide o escopo em entregas gerenciáveis. Veja o que é, regra dos 100%, como fazer, dicionário, exemplos e o template para baixar.
Resposta Direta: A Estrutura Analítica do Projeto (EAP)— ou Work Breakdown Structure (WBS) — éé a técnica que organiza o escopo total do projeto numa hierarquia de entregas e pacotes de trabalho gerenciáveis. No PMBOK® 8, ela nasce do processo Desenvolver a Estrutura do Escopo (Develop Scope Structure). Três pontos essenciais:
- Regra dos 100%: os níveis inferiores, somados, representam exatamente todo o trabalho do nível superior — nem mais, nem menos;
- Não é cronograma: ela define o que será entregue; o cronograma define quando;
- Pacote de trabalho: a menor unidade da decomposição, estimável, atribuível e controlável. Bem construída, ela é a fundação de estimativas, custos, riscos, responsabilização e controle do projeto.
A estrutura analítica do projeto organiza o escopo em níveis — do objetivo geral às entregas principais e, por fim, aos pacotes de trabalho. Ela deve ser construída antes de estimar custos, montar cronograma ou analisar riscos, porque é a base sobre a qual todos os demais planos se apoiam.
| Tipo de projeto | Quando a decomposição é essencial | Profundidade típica |
|---|---|---|
| Software | Entregas bem definidas (front, back, dados) | 3–4 níveis |
| Construção civil | Fases + entregas físicas | 4–5 níveis |
| Capital project (engenharia/mineração/siderurgia/energia) | Contas de controle + custo + gate (FEL) | 5–6 níveis |
| Evento/campanha | Ciclo de vida claro | 3 níveis |
Pense na estrutura analítica do projeto como o mapa do escopo: ela transforma um objetivo amplo em uma árvore de entregas — do projeto como um todo, passando pelas entregas principais, até os pacotes de trabalho, a menor unidade gerenciável. Cada nível adiciona detalhe ao anterior sem nunca mudar o escopo aprovado. É essa estrutura que permite estimar, delegar, medir e controlar com precisão, em vez de gerenciar “no escuro”.
Na 8ª edição do PMBOK®, o escopo é tratado em um domínio de desempenho próprio — o Domínio de Desempenho do Escopo(Scope Performance Domain)— com processos dedicados:
| Processo (PMBOK 8) | O que produz |
|---|---|
| Planejar o Gerenciamento do Escopo (Plan Scope Management) | Plano de gerenciamento do escopo |
| Elicitar e Analisar Requisitos (Elicit and Analyze Requirements) | Requisitos documentados e rastreados |
| Definir o Escopo (Define Scope) | Declaração de escopo do projeto |
| Desenvolver a Estrutura do Escopo (Develop Scope Structure) | EAP + dicionário da EAP (linha de base de escopo) |
| Monitorar e Controlar o Escopo (Monitor and Control Scope) | Controle de mudanças e desvios de escopo |
| Validar o Escopo (Validate Scope) | Aceite formal das entregas |
A árvore de entregas, o dicionário que a detalha e a declaração de escopo formam a linha de base do escopo — a versão aprovada que orienta todo o planejamento e controle do projeto. Fonte: PMBOK® Guide — Eighth Edition (PMI, ©2025, ANSI/PMI 99-001-2025).
Sim. EAP (português) e WBS (Work Breakdown Structure, inglês) são o mesmo artefato. A diferença é apenas idiomática.
O que confunde é a família de “estruturas de decomposição” que o PMBOK® 8 apresenta como hierarchical charts. Cada uma decompõe uma dimensão diferente:
| Estrutura | Decompõe | Responde |
|---|---|---|
| EAP / WBS | Entregas e trabalho do projeto | O que será entregue |
| CBS / EAC | Custos por conta de controle | Quanto custa cada parte |
| OBS | Responsabilidade organizacional | Quem responde |
| RBS | Categorias de risco | O que pode dar errado |
| VBS | Valor a ser criado | Para que serve cada entrega |
Insight prático: a estrutura de entregas é a estrutura-mãe. A de custos (CBS), a organizacional (OBS) e a de riscos (RBS) costumam ser construídas a partir dela: cada pacote de trabalho vira um ponto de acúmulo de custo, um ponto de responsabilidade e um ponto de análise de risco. Quem pula essa etapa e tenta estimar, delegar e analisar risco direto no cronograma perde a espinha dorsal do projeto.

Na prática, a árvore parece assim:
1.0 Sistema de Gestão de Pedidos
├── 1.1 Aplicação Web → 1.1.1 Front-end · 1.1.2 Back-end · 1.1.3 Banco de dados
├── 1.2 Aplicação Mobile → 1.2.1 iOS · 1.2.2 Android
└── 1.3 Integrações → 1.3.1 Pagamentos · 1.3.2 ERP(Exemplos completos — incluindo um capital project com contas de controle — na seção de exemplos.)
Ela organiza e define o escopo, dividindo-o em partes gerenciáveis, e serve de base para:

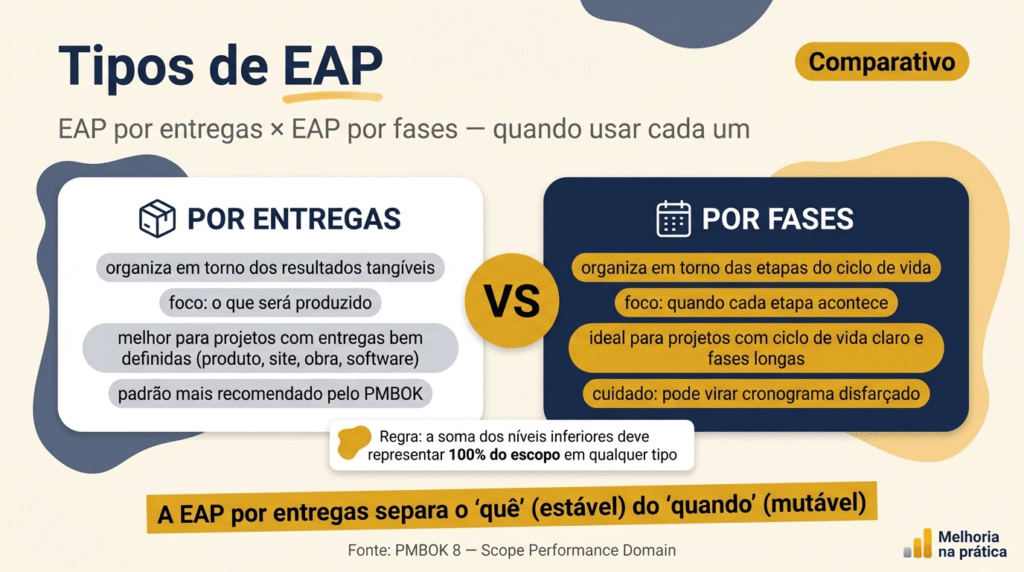

O PMBOK® 8 ilustra a estrutura em duas organizações clássicas — por entregas e por fases:
| Critério | Por entregas (deliverables) | Por fases (phases) |
|---|---|---|
| Organização | Em torno dos resultados tangíveis | Em torno das etapas do ciclo de vida |
| Foco | O que será produzido | Quando cada etapa acontece |
| Melhor para | Projetos com entregas bem definidas (produto, site, obra, software) | Projetos com ciclo de vida claro e fases longas |
| Risco típico | Misturar fases em entregas | Virar cronograma disfarçado de estrutura analítica |
| Recomendação do PMBOK | Padrão mais comum e recomendado | Usar quando fases forem a melhor unidade de gestão |
Regra prática: a decomposição por entregas é a mais robusta para controle de escopo — separa o “quê” (estável) do “quando” (mutável). Há também formas complementares: por subprojetos, por áreas funcionais e híbrida — desde que a soma dos níveis inferiores continue representando 100% do escopo.

A árvore de entregas é lida de cima para baixo:
Quantos níveis usar? Não existe fórmula mágica — e “três níveis bastam” é uma simplificação perigosa. Os critérios reais:
Alerta conceitual: a estrutura para no pacote de trabalho. Atividades, tarefas, dependências e durações não pertencem a ela — pertencem ao cronograma. Colocar “atividades” dentro da estrutura é o erro mais comum em conteúdo de baixa qualidade sobre o tema.
| Regra | O que diz | Por que importa |
|---|---|---|
| Regra dos 100% | Cada nível “pai” contém 100% do trabalho do nível superior — nem mais, nem menos | Garante que nada fique de fora nem duplicado |
| Regra 8-80 | Pacotes de trabalho entre 8 e 80 horas (variação: 4–40) | Evita microgerenciamento e pacote-caixa-preta |
| Exclusividade mútua | Dois elementos não podem se sobrepor | Evita duplicação de esforço e confusão de responsabilidade |
| Foco no “o quê” | Itens descrevem entregas (substantivos), não ações (verbos) | Separa entrega de atividade; verbos vão para o cronograma |
| EAP não é cronograma | A estrutura define o quê; o cronograma define quando | Evita o erro mais comum |

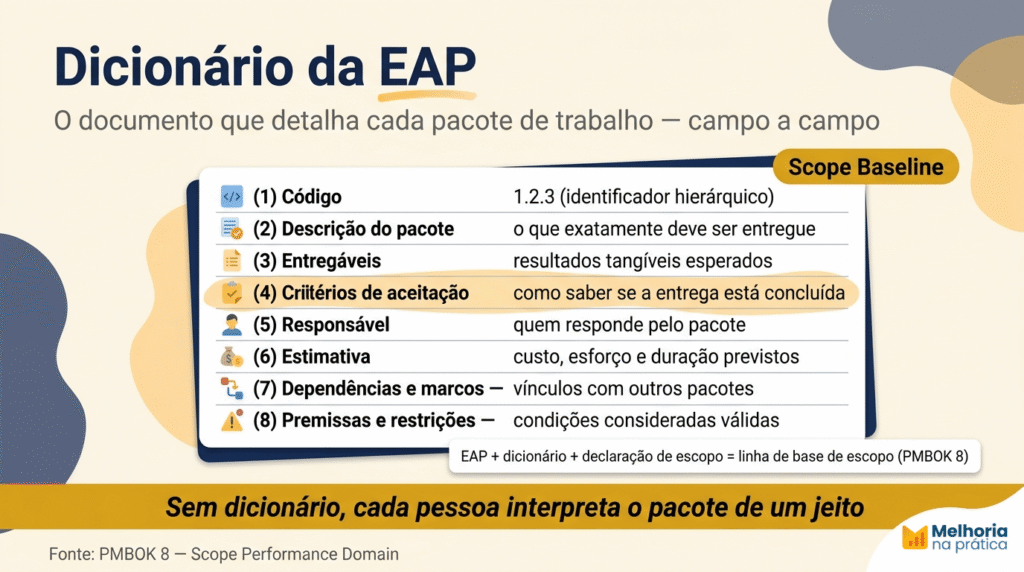

A árvore sozinha carrega pouco texto — por isso cada elemento recebe um código numérico (1, 1.1, 1.1.1, 2, 2.1…) que o identifica na estrutura e no dicionário da EAP, o documento de apoio que detalha cada item. No PMBOK® 8, o dicionário integra a linha de base de escopo. Para cada pacote de trabalho, documenta:
| Campo do dicionário | O que informa |
|---|---|
| Código | Identificador hierárquico (ex.: 1.2.3) |
| Descrição do pacote | O que exatamente deve ser entregue |
| Entregáveis | Resultados tangíveis esperados |
| Critérios de aceitação | Como saber se a entrega está concluída |
| Responsável | Quem responde pelo pacote |
| Estimativa | Custo, esforço e duração previstos |
| Dependências e marcos | Vínculos com outros pacotes e pontos de controle |
| Premissas e restrições | Condições consideradas válidas |
Por que o dicionário importa: sem ele, cada pessoa interpreta o pacote à sua maneira; com ele, o que era claro para quem criou a estrutura fica claro para quem vai executar — evitando retrabalho e conflito de expectativa.

Sem requisitos claros não há escopo confiável. Use entrevistas, oficinas, análise documental e questionários para coletar o que as partes interessadas precisam.
A estrutura não substitui o termo de abertura — ela o desdobra. Objetivos, entregas, premissas, restrições e critérios de aceite definidos antes evitam decompor sobre areia.
Brainstorming com a equipe e as partes interessadas. Pergunte: “o que precisa existir para o projeto terminar?” Liste os grandes blocos de resultado.
Para cada entrega, pergunte: “que partes compõem essa entrega?” Desça até o nível em que seja possível estimar com confiança, atribuir a um dono e definir critérios de aceite — o pacote de trabalho.
Confira se nenhum trabalho ficou de fora e nada foi duplicado. Submeta a versão à validação de quem vai executar — é a melhor garantia contra lacunas e a maior fonte de comprometimento.
Atribua os códigos, documente cada pacote no dicionário e aprove a linha de base (escopo + estrutura + dicionário) antes de partir para o cronograma.
Antes de oficializar: envolva a equipe na construção. Quem executa enxerga entregas que o gerente, sozinho na sala, não vê — e quem participou da criação defende o plano em vez de sabotá-lo.
| Nível 1 | Nível 2 | Nível 3 (pacotes de trabalho) |
|---|---|---|
| 1.0 Sistema de Gestão de Pedidos | 1.1 Aplicação Web | 1.1.1 Front-end · 1.1.2 Back-end · 1.1.3 Banco de dados |
| 1.2 Aplicação Mobile | 1.2.1 iOS · 1.2.2 Android | |
| 1.3 Integrações | 1.3.1 Pagamentos · 1.3.2 ERP | |
| 1.4 Documentação e testes | 1.4.1 Testes unitários · 1.4.2 Testes de aceite |
| Nível 1 | Nível 2 | Nível 3 (pacotes de trabalho) |
|---|---|---|
| 1.0 Conferência Anual | 1.1 Logística do espaço | 1.1.1 Local e reserva · 1.1.2 Catering · 1.1.3 Transporte |
| 1.2 Programa e conteúdo | 1.2.1 Palestrantes · 1.2.2 Agenda | |
| 1.3 Comunicação e marketing | 1.3.1 Divulgação · 1.3.2 Inscrições | |
| 1.4 Experiência no dia | 1.4.1 Credenciamento · 1.4.2 Apoio |
| Nível 1 | Nível 2 (conta de controle) | Nível 3 (pacotes de trabalho) |
|---|---|---|
| 1.0 Implantação de Planta de Filtragem | 1.1 Engenharia | 1.1.1 Básica (FEL 3) · 1.1.2 Detalhada · 1.1.3 Revisões de valor |
| 1.2 Suprimentos | 1.2.1 Equipamentos críticos · 1.2.2 Materiais · 1.2.3 Contratos | |
| 1.3 Construção | 1.3.1 Preparação do site · 1.3.2 Montagem eletromecânica · 1.3.3 Comissionamento | |
| 1.4 Gestão do projeto | 1.4.1 Planejamento · 1.4.2 Controle · 1.4.3 Riscos |
No exemplo 3, cada conta de controle (1.1, 1.2, 1.3, 1.4) é o ponto onde custo, cronograma e responsabilidade se encontram — a ponte entre a decomposição do escopo e o controle financeiro do projeto.

Este é o nível que separa um guia introdutório de um conteúdo de autoridade. Em projetos de capital (CAPEX), a árvore de entregas não é só organização — é instrumento de governança de custo do projeto.
Os dados de grandes portfólios de capital projects são contundentes: os estouros de custo e prazo nascem no front-end, não na execução. A definição de escopo é o coração do FEL — Front-End Loading: quanto melhor a estrutura na fase de engenharia conceitual e básica (FEL 2 e 3), mais confiáveis as classes de estimativa (AACE) — da Classe 5 (ordem de grandeza, erro potencial de até ±100%) à Classe 1 (quase-definitiva). Uma decomposição fraca no front-end é a causa raiz mais barata de se eliminar — e a mais cara de se ignorar. Fontes: AACE International, Recommended Practice 63R-11; IPA (Industrial Megaprojects, Edward W. Merrow).
A cadeia de valor em capital projects é:
| Indicador | Fórmula | Interpretação |
|---|---|---|
| SV (variação de prazo) | SV = EV − PV | > 0 = adiantado; < 0 = atrasado |
| CPI (índice de custo) | CPI = EV / AC | > 1 = abaixo do custo; < 1 = acima |
| SPI (índice de prazo) | SPI = EV / PV | > 1 = adiantado; < 1 = atrasado |
| EAC (estimativa final) | EAC = BAC / CPI (entre outras) | Custo projetado ao término |
Sem uma boa decomposição, não há contas de controle confiáveis; sem contas de controle, o EVM mede ruído. Fonte: PMBOK® 8 — Finance Performance Domain.
A árvore de entregas também é fonte da análise de riscos. O PMBOK® 8 classifica o risco em categorias (conhecido-conhecido, conhecido-desconhecido, desconhecido-conhecido, desconhecido-desconhecido) e estrutura o gerenciamento em seis processos. A ponte com a EAP acontece em dois pontos:
Sem essa estrutura, o registro de riscos vira uma lista genérica desconectada do orçamento; com ela, cada risco tem um endereço no escopo — e cada reserva, uma conta de controle. Veja o detalhamento em gestão de riscos em projetos.

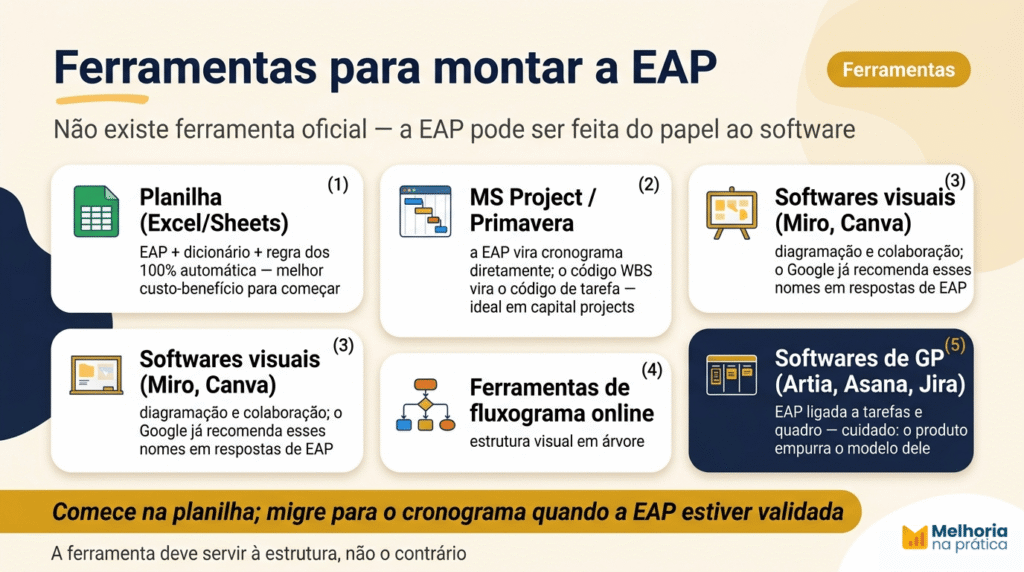

Não existe “ferramenta oficial” — a estrutura pode ser feita do papel ao software especializado:
| Ferramenta | Uso típico | Observação |
|---|---|---|
| Planilha (Excel/Sheets) | Estrutura + dicionário + regra dos 100% automática | Melhor custo-benefício; base do template do site |
| MS Project / Primavera | A árvore vira cronograma diretamente | O código WBS vira o código de tarefa — ideal em capital projects |
| Softwares visuais (Miro, Canva) | Diagramação e colaboração | O Google já recomenda esses nomes em respostas de EAP |
| Ferramentas de fluxograma online | Estrutura visual em árvore | Veja o comparativo de melhor software de fluxograma online |
| Softwares de GP (Artia, Asana, Jira) | Estrutura ligada a tarefas e quadro | Bom para times, mas o produto empurra o modelo dele. Veja o comparativo de software de gestão de projetos. |
Recomendação: comece na planilha (controle + validação da regra dos 100%) e migre para a ferramenta de cronograma depois. A estrutura é um modelo de pensamento, não um recurso de software — a ferramenta deve servir à estrutura, não o contrário.

| Erro | Consequência | Correção |
|---|---|---|
| Colocar atividades/tarefas na estrutura | Vira lista de tarefas; escopo perde o controle | Decompor até o pacote de trabalho; atividades vão para o cronograma |
| Confundir com cronograma | Datas e sequência no lugar errado | Estrutura = o quê; cronograma = quando |
| Decompor demais ou de menos | Microgerenciamento ou pacote-caixa-preta | Regra 8-80 + “consigo estimar e atribuir?” |
| Usar verbos nos itens | Mistura de entrega com ação | Substantivos: “relatório concluído”, não “analisar” |
| Não envolver a equipe | Entregas esquecidas; plano sem dono | Construção colaborativa e validação com stakeholders |
| Ignorar o dicionário | Cada um interpreta o pacote de um jeito | Documentar descrição, aceite, responsável e custo |
| Não congelar a linha de base | Scope creep silencioso | Aprovar escopo + estrutura + dicionário e controlar mudanças |
| Não usar para custos e riscos | Estimativa e risco “no chute” | Amarrar a contas de controle, CBS, reservas e registro de riscos |
A Estrutura Analítica do Projeto é a decomposição hierárquica do escopo em entregas e pacotes de trabalho gerenciáveis. No PMBOK® 8, ela é gerada pelo processo Develop Scope Structure.
Sim. WBS (Work Breakdown Structure) é o termo em inglês para a mesma estrutura analítica do projeto.
Cada nível da EAP deve conter 100% do trabalho do nível superior — nem mais, nem menos. Nenhuma entrega fica de fora, nenhuma é duplicada.
É o menor nível da EAP: uma unidade de trabalho que pode ser estimada, atribuída a um responsável, monitorada e controlada individualmente.
A estrutura define o que será entregue (entregas e pacotes). O cronograma define quando e em que sequência o trabalho será feito (atividades, durações, dependências). A EAP vem primeiro.
É o documento que detalha cada elemento — descrição, critérios de aceitação, responsável, custo, dependências, premissas. Com a estrutura e a declaração de escopo, forma a linha de base.
Depende da necessidade de estimar e controlar. O critério é o tamanho do pacote de trabalho (referência prática: 8–80 horas), não um número fixo de níveis.
Cada pacote alimenta uma conta de controle (custo), a análise de riscos (registro e reservas) e a responsabilização (OBS/RACI). É a espinha dorsal do controle do projeto.
A estrutura é, na prática, o blueprint do escopo: é ela que transforma “o que queremos fazer” em “o que exatamente será entregue, por quem, a que custo e com que risco”. Na 8ª edição do PMBOK®, ela vive no domínio de Escopo — mas irradia para cronograma, finanças, riscos, governança e stakeholders.
O que separa uma versão mediana de uma de alto nível não é a ferramenta, e sim o rigor:
Se você lidera projetos — especialmente capital projects — comece pelo escopo: é no front-end que o custo é decidido. Aprofunde o tema nos artigos de gestão de projetos, PMO, CAPEX e FEL e gestão de riscos.
Estrutura analítica do projeto pronta é o primeiro sinal de que o projeto foi pensado antes de ser executado. O resto — cronograma, custo, risco — é consequência.
